3 Programkategori 21.30 Vegformål
3.1 Modernisering av førarkort- og motorvognregisteret - nytt Autosys
Samferdselsdepartementet gjorde greie for Statens vegvesen sitt prosjekt for modernisering av førarkort- og motorvognregisteret, nytt Autosys, i Prop. 1 S (2009-2010). Departementet konkluderte her med at det ville komma tilbake til Stortinget med eit forslag til kostnadsramme og tidsplan for å realisera den nye IKT-løysinga etter fullført ekstern kvalitetssikring (KS2). KS2 av prosjektet er no gjennomført. Samferdselsdepartementet tilrår på denne bakgrunn ei kostnadsramme for prosjektet på 700 mill. 2009-kr og ei styringsramme på 550 mill. 2009-kr, jf. forslag til vedtak. Forslaget er i samsvar med tilrådinga frå den eksterne kvalitetssikraren. Kostnadene vil bli dekkja innafor Statens vegvesen sine årlege budsjett.
Prosjektet for nytt Autosys er planlagt gjennomført over fem år, fram til og med 2014. Fleire leveransar vil bli sett i produksjon separat og fordelt i perioden 2011-2014. Prosjektet vil byggja vidare på tidlegare gjennomført arbeid, mellom anna modulen for enkeltgodkjenning av køyretøy som vart sett i produksjon ved årsskiftet 2009/2010, og andre tekniske løysingar. Det er nytta 261 mill. kr per 1. januar 2010 til dette arbeidet. I 2010-budsjettet er det lagt til grunn ei ramme på 50 mill. kr. Av denne inngår 40 mill. kr i kostnadsramma på 700 mill. kr for nytt Autosys, medan 10 mill. kr utgjer utgifter og sluttoppgjer frå arbeid gjort i 2009.
Den teknologiske plattforma som dagens Autosys er bygd på, er utdatert. Dette vil gjera utvikling og drift av systemet svært vanskeleg i åra framover. Den nye IKT-løysinga vil dekkja dei funksjonane og tenestene som dagens Autosys leverer, slik at det gamle systemet kan fasast ut. Samstundes skal løysinga dekkja heilt nødvendige behov for å tilfredsstilla staten sitt økonomireglement, høg datakvalitet, gode sjølvforsynings- og brukartenester, generell IKT-tryggleik mv. Samfunnsøkonomisk lønsemd av den nye IKT-løysinga er knytt til modernisering av IKT-plattforma og utvikling av nye tenester for brukarane. Forventa netto noverdi over ei levetid på 15 år er rekna til om lag 1 mrd. kr.
Samferdselsdepartementet vil gje Stortinget ein status for arbeidet i dei årlege budsjettproposisjonane.
3.2 Oslopakke 3 - orientering om vidare arbeid
Styringsgruppa for Oslopakke 3 har med utgangspunkt i St.meld. nr. 16 (2008-2009) Nasjonal transportplan 2010-2019, St.meld. nr. 17 (2008-2009) Om Oslopakke 3 trinn 2 og St.prp. nr. 68 (2008-2009) Kommuneproposisjonen samt lokale føringar, utarbeidd eit forslag til Handlingsprogram 2010-2013 for Oslopakke 3. Akershus fylkeskommune og Oslo kommune har gitt si tilslutning til prioriteringane i Handlingsprogram for Oslopakke 3 for 2010-2013 ved vedtak i Akershus fylkesting 29. oktober 2009 og Oslo bystyre 11. november 2009. Det er presisert at dei lokalpolitiske vedtaka berre er bindande for 2010, samtidig som det blir understreka at fleire av tiltaka som er foreslått i Oslopakke 3 er av eit slikt omfang at det vil vera rasjonelt å vidareføra løyvingane i dei påfølgjande åra.
Tiltak/prosjekt som er foreslått i handlingsprogrammet ligg i storleiksorden 14,4 mrd. kr, og disponibel ramme for perioden er om lag 11,5 mrd. kr. I tillegg kjem staten sine jernbaneinvesteringar i perioden. Det lokalt vedtekne handlingsprogrammet for 2010-2013 var dermed underfinansiert med om lag 3 mrd. kroner.
Stortinget har ved si handsaming av Prop. 53 S (2009-2010), jf Innst. 96 S (2009-2010), gitt samtykke til lånefinansiering av tiltak/prosjekt i Oslopakke 3 i 2010 på inntil 1,1 mrd. kr. Det er i denne proposisjonen varsla at regjeringa vil leggja fram ei sak for Stortinget om hovudinnretninga i handlingsprogrammet for perioden 2010-2013 på nyåret.
Etter at samtykke til låneopptak på inntil 1,1 mrd. kr vart gitt for 2010, manglar det om lag 2 mrd. kr for å kunne gjennomføra handlingsprogrammet for 2010-2013. Det ligg på noverande tidspunkt ikkje føre ei lokalpolitisk avklaring om korleis avviket mellom omfanget av planar og finansiell ramme skal handterast.
Det er frå lokalt hald lagt opp til at handlingsprogrammet for Oslopakke 3 skal rullerast årleg, noko som inneber at ein til eikvar tid vil ha ein 4-årig tidshorisont i planleggingsarbeidet. Styringsgruppa for Oslopakke 3 har starta opp arbeidet med rullering for perioden 2011-14. Styringsgruppa legg opp til å fremja sitt forslag i mai, med prioriteringar og finansieringsrammer. Det er etablert ei politisk referansegruppe med representantar frå alle partia i Akershus fylkesting og Oslo bystyre, for å sikra god lokalpolitisk forankring og openheit. Denne gruppa vil ha fleire møte i løpet av prosessen.
På denne bakgrunn er det på noverande tidspunkt ikkje mogeleg å gje Stortinget ei fullstendig orientering om hovudinnretninga i handlingsprogrammet for Oslopakke 3 i perioden 2010-2013. Samferdselsdepartementet vil derfor etter planen komma tilbake til Stortinget med ei nærare orientering i samband med budsjettframlegget for 2011, etter at dei naudsynte lokale avklaringane ligg føre.
I det vidare arbeidet med prioritering av prosjekt og tiltak i pakka er det viktig å slå fast at dei overordna føringane og målsettingane som er fastsett for pakka skal leggjast til grunn. Departementet strekar òg under behovet for god økonomisk styring av pakka og legg til grunn at det reviderte handlingsprogrammet blir fullfinansiert. Evt. ytterlegare lånefinansiering må vurderast på grunnlag av ei konkret prioritering av prosjekt innafor gjeldande rammer.

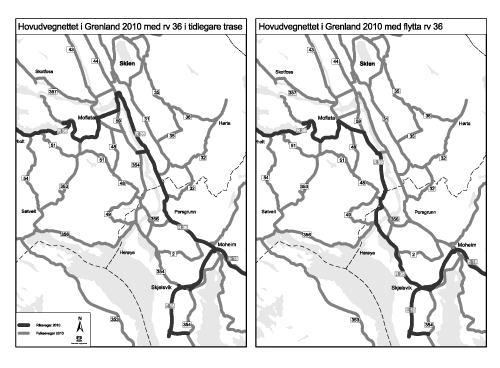

3.3 Orientering om omklassifisering av rv 36 og tidlegare rv 354 i Grenland i Telemark
Gjennom handsaminga av St.prp. nr. 72 (2008-2009) slutta Stortinget seg til Samferdselsdepartementet sitt forslag til omklassifisering av vegar i samband med forvaltningsreforma, jf. Innst. S. nr. 312 (2008-2009). Som følgje av at rv 36 gjennom Grenland var stamveg før 2010, vart denne framleis klassifisert som riksveg, medan rv 354 vart omklassifisert til fylkesveg.
Gjennom handsaming av «Infrastrukturplan for Grenland» vart Telemark fylkeskommune og kommunane i Grenland samde om at rv 36 mellom byane Porsgrunn og Skien burde flyttast frå austsida til vestsida av elva. Telemark fylkeskommune vedtok infrastrukturplanen i møte i fylkestinget 10. desember 2002, og planen vart godkjent av Miljøverndepartementet 6. oktober 2003. På bakgrunn av denne planen søkte Telemark fylkeskommune og kommunane Skien, Porsgrunn og Bamble i brev av 23. juni 2005 til Statens vegvesen om gjennomføring av ei slik omklassifisering.
Forslaget inneber at rv 36 blir flytta til traseen for tidlegare rv 354 mellom Skjelsvik og Moflata og knytt til E18 ved Skjelsvik, jf. figur 3.1. Grunngjevinga for ei slik endring er først og fremst at ein trasé vest for elva ligg meir sentralt i forhold til industrien og hamneverksemda i området, og at dette vil gjera det enklare å oppnå tilfredsstillande standard på riksvegen. Ei slik flytting vil dessutan innebera at riksvegen vil gå utanom Skien sentrum, og sentrum vil dermed bli avlasta for mykje tungtrafikk. Ei trafikkundersøking i 2008 viste at tidlegare rv 354 blir meir brukt av gjennomgangstrafikken i Grenland enn rv 36. Dette støttar opp om forslaget om å flytta rv 36 frå austsida til vestsida av elva.
3.4 Rv 510 Solasplitten i Rogaland - orientering om kostnadsauke
Prosjektet er mellom anna omtalt i St.meld. nr. 16 (2008-2009), side 165, St.prp. nr. 58 (2008-2009) og Prop. 1 S (2009-2010), side 85.
I St.prp. nr. 58 (2008-2009) vart det lagt til grunn eit kostnadsoverslag for prosjektet på 419 mill. 2008-kr, basert på ei løysing med kort kulvert. Dette tilsvarar 434 mill. kr i 2010-prisnivå. På grunnlag av utarbeidd konkurransegrunnlag er kostnadsoverslaget auka til 484 mill. kr. Dette inneber ein kostnadsauke på 50 mill. kr eller 11,5 pst. Dette medfører at prosjektet må leggjast fram for Stortinget for ny vurdering før anleggsstart.
Ei viktig årsak til auken er at kostnadene ved gjennomføring av lokale støytiltak var undervurderte i overslaget frå våren 2009. I tillegg kjem nokre uføresette kostnader som følgje av at det vart vedteke å byggja kort og ikkje lang kulvert. Dette medførte bygging av ei mindre bru, ekstrakostnader til framføring av gassrøyrleidning til Forus og ekstra støytiltak. I samband med endringa av reguleringsplanen sommaren 2009 for å leggja til rette for bygging av kort kulvert, vart det også vedteke nokre fordyrande endringar, mellom anna utviding av konstruksjonen for busstrasé under Solasplitten frå eitt til to felt. Desse endringane blei altså gjort etter framlegget av St.prp. nr. 58 (2008-2009) og utgjer om lag 5 mill. kr av den samla kostnadsauken. I tillegg kjem auka byggherrekostnader som følgje av meir omfattande prosjektering og auka meirverdiavgift som følgje av at andre kostnader har auka.
Prosjektet rv 510 Solasplitten inngår som ei ny og viktig veglenke mellom E39, Stavanger lufthamn Sola og stamnetthamna i Risavika. I tillegg vil prosjektet avlasta lokalvegnettet i området. Samferdselsdepartementet tilrår at prosjektet blir gjennomført som tidlegare føresett. For å unngå ytterlegare forseinkingar har Statens vegvesen fått løyve til å konkurranseutlysa prosjektet, men med atterhald om Stortinget si godkjenning. Dette vil gjera det mogeleg med anleggsstart i løpet av sommaren 2010. Prosjektet er planlagt opna for trafikk i 2012, som tidlegare føresett.
3.5 E39 Hjartåberga i Møre og Romsdal - orientering om omdisponering av midlar
Prosjektet er omtalt i St.meld. nr. 16 (2008-2009), side 232.
Prosjektet E39 Kvivsvegen i Sogn og Fjordane og Møre og Romsdal er planlagt opna for trafikk i 2012. Etter trafikkopning vil E39 bli flytta til dagens fv 651 på nordsida av Austefjorden i Møre og Romsdal. I St.meld. nr. 16 (2008-2009) er det derfor lagt opp til å sikra den rasfarlege strekninga på fv 651 ved Hjartåberga i løpet av første fireårsperiode.
For å sikra at anleggsarbeida kan starta så tidleg som råd i 2011, er det behov for om lag 10 mill. kr til prosjektering og førebuande arbeid i 2010. Samferdselsdepartementet føreset at dette blir finansiert gjennom interne omdisponeringar innafor løyvinga på post 31 Rassikring for 2010. Departementet vil komma tilbake til kostnader og framdriftsplan for prosjektet i samband med statsbudsjettet for 2011.
3.6 Miljøpakke for transport i Trondheim - oppstart av tiltak og disponering av bompengar i 2010
Bakgrunn
Samferdselsdepartementet viser til omtale av miljøpakke for Trondheim i Prop. 1 S (2009-2010) side 91. Det blir også vist til St.prp. nr. 85 (2008-2009) Om delvis bompengefinansiering av trinn 1 av miljøpakke for transport i Trondheim. Innkrevjinga av bompengar i miljøpakka starta 31. mars 2010. Det er venta at netto bompengeinntekter i 2010 vil vera om lag 150 mill. kr etter at kostnadene til etablering av innkrevjingssystemet er trekt frå. Det er ikkje lagt opp til å ta opp lån i 2010.
Miljøpakka i Trondheim er i ein startfase, og fleire av prosjekta manglar planavklaring. Det er derfor naudsynt å setja av bompengar i 2010 til planlegging, prosjektering og kjøp av grunn. Det er i tillegg lagt opp til å starta bygginga av enkelte sykkelvegtiltak, trafikktryggleikstiltak og miljøtiltak med bompengar i 2010. Det er lagt opp til å disponera alle bompengane som er føresette kravde inn i 2010.
Utbyggings- og finansieringsopplegg i 2010
I Statens vegvesen sitt handlingsprogram for perioden 2010-2013 er det lagt til grunn 30 mill. kr i bompengar til prosjektet E6 Sentervegen - Tonstad. Det er også sett av 27 mill. kr i statlege midlar og 30 mill. kr i bompengar til tiltak innafor programområda. Vidare har Sør-Trøndelag fylkeskommune løyvd 40 mill. kr til tiltak i miljøpakka i 2010, noko som er ein auke i det fylkeskommunale bidraget samanlikna med føresetnadene i St.prp. nr. 85 (2008-2009). Trondheim kommune har løyvd 10 mill. kr til tiltak i miljøpakka i 2010. I tillegg til midlane som er sette av til miljøpakka, er det også lagt opp til å bruka 106 mill. kr frå belønningsordninga for kollektivtrafikk til tiltak i Trondheim i 2010.
Kontaktutvalet for miljøpakke Trondheim ønskjer å auka innsatsen i miljøpakka med om lag 90 mill. kr i bompengar. Tabell 3.1 viser korleis desse bompengane er planlagt brukt i 2010.
Tabell 3.1 Bompengar i 2010
Mill. kr | ||||
HP 2010-2013 og Prop. 1 S (2009-2010) | Auka satsing | Sum | ||
Store prosjekt: | ||||
E6 Sentervegen - Tonstad | 30 | 10 | 40 | |
Lokal veg - Forsøkslia | 5 | 5 | ||
Programområda: | ||||
Sykkelvegtiltak | 10 | 15 | 25 | |
Trafikktryggleikstiltak | 5 | 6 | 11 | |
Miljø- og servicetiltak | 5 | 13 | 18 | |
Kollektivtrafikktiltak | 26 | 26 | ||
Planlegging og kjøp av grunn | 10 | 15 | 25 | |
Sum | 60 | 90 | 150 |
Omtale av tiltak som startar opp i 2010
E6 Sentervegen - Tonstad
Til prosjektet E6 Sentervegen - Tonstad er det sett av 40 mill. kr i bompengar i 2010. Midlane skal nyttast til prosjektering, kjøp av grunn og til førebuande arbeid. Prosjektet vil betra trafikkavviklinga i området. Vegen skal byggjast ut til 6 felt på strekninga i tillegg til bygging av nytt toplanskryss (Tillerkrysset). Det blir også bygd ny veg til Tillerbyen som vil frigjera Østre Rosten og tilstøytande bustadområde for store trafikkmengder. Situasjonen for kollektivtrafikken i området blir betra ved bygging av kollektivveg frå Sentervegen til Sivert Tonstads veg. Dei støyutsette bustadene langs vegen blir skjerma, og det blir etablert fire planskilte kryssingar (bruer/undergangar) for gang- og sykkeltrafikk. Reguleringsplanen på strekninga er godkjent i Trondheim kommune. Utbygging av parsellen er førebels kostnadsrekna til om lag 400 mill. kr. Departementet vil komma tilbake med eit kvalitetssikra kostnadsoverslag i Prop. 1 S (2010-2011) til hausten.
Lokale vegar
I øvre del av Forsøkslia mellom Byåsvegen og Kystadlia er det lagt opp til å byggja ei ny vegstrekning på om lag 0,6 km. Prosjektet vil redusera køyreavstandar i nærområda og redusera ulempa for bebuarane langs dagens vegtrasé. Det er sett av 20 mill. kr i 2010 der 5 mill. kr er bompengar.
Tiltak innan programområda
Det er sett av 41 mill. kr til Sykkelvegtiltak i 2010. Av desse er det lagt til grunn 25 mill. kr i bompengar. Sykkelvegtiltaka er ein del av hovudnettet for sykkel slik det er definert i transportplanen til Trondheim frå 2007. Eit av dei store sykkelvegtiltaka som er planlagt finansiert med bompengar, er tverrsambandet Lade og gang-/sykkelveg mellom Søndre gate og Ilevollen. Det er også foreslått å byggja om nokre eldre sykkelanlegg slik at dei blir tilpassa ein felles designprofil for hovudsykkelvegnettet.
Trafikktryggleikstiltak inkluderer ei rekkje mindre tiltak på kommunalt og fylkeskommunalt vegnett. Tiltaka er ikkje endeleg spesifiserte, men vil vera forankra i viktige dokument som kommunen sin handlingsplan for trafikktryggleik, skulevegundersøkingar og arbeid med ulykkespunkt. Det er lagt opp til å bruka 23 mill. kr i 2010, der 11 mill. kr er bompengar.
Innafor posten miljø- og servicetiltak er det foreslått 23 mill. kr der 18 mill. kr er bompengar. Det er lagt opp til å prioritera tiltak i Midtbyen med utvikling av miljøgate og tilrettelegging for endra kjøremønster etter at E6 Nordre Avlastningsveg er ferdigstilt. I tillegg er det lagt opp til å bruka 10 mill. kr i bompengar til innløysing av støyutsette bustader langs Oslovegen.
Det er sett av om lag 81 mill. kr til kollektivtrafikktiltak i 2010. Desse tiltaka er finansierte med statlege midlar, bompengar, kommunale midlar og midlar frå belønnningsordninga for kollektivtransport. Bompengar utgjer 26 mill. kr som skal brukast til infrastrukturtiltak. Vidare skal 26 mill. kr frå belønningsordninga brukast til kjøp av miljøvennlege bussar.
Det er foreslått å bruka 25 mill. kr i bompengar til planlegging. I tillegg er det sett av budsjettmidlar frå riks- og fylkesvegbudsjettet til planlegging. Innsatsen på plansida dei første åra av miljøpakke Trondheim må aukast for å få på plass eit naudsynt reguleringsplangrunnlag for dei tiltaka som er høgast prioriterte i miljøpakka. I tillegg må det setjast av midlar til andre store planleggingsoppgåver som til dømes å gjera ferdig kommunedelplanen for Sluppen/Oslovegen.
Andre finansieringskjelder i miljøpakke for transport i Trondheim i 2010
I tillegg til bompengar og statlege midlar har Sør-Trøndelag fylkeskommune og Trondheim kommune sett av midlar til miljøpakka i 2010. Midlar frå belønningsordninga for kollektivtransport vil også bli brukt for å oppnå måla som er sette for miljøpakka.
Den samla finansieringa av miljøpakke for transport i Trondheim i 2010 er vist i tabell 3.2.
Tabell 3.2
Mill. kr | |
Statlege midlar | 27 |
Bompengar | 150 |
Fylkesvegmidlar | 40 |
Kommunale midlar | 10 |
Belønningsordninga for kollektivtransport | 106 |
Totalt | 333 |
Fritak for bebuarar på Være og Klett
Trondheim kommune har søkt om fritak for bomavgift for bebuarar på Være og Klett som må køyra gjennom bomstasjonane for å komma til kommunesenter, skule og barnehage. Det er ikkje opna for fritak for bomavgift på dette grunnlaget i St.prp. nr. 85 (2008-2009). Tilsvarande dispensasjon for einskilde bustader er godkjent i Nord-Jæren pakka.
Samferdselsdepartementet sine vurderingar
Det er lagt opp til at miljøpakka skal underleggjast ekstern kvalitetssikring (KS1). Utgreiinga som er sett i gang, skal innehalda ei vurdering av driftstiltaka som skal inngå i miljøpakka, og vera ein del av grunnlaget for trinn 2 av pakka. Det er vidare lagt opp til at departementet skal komma tilbake til Stortinget med trinn 2 av pakka så snart naudsynte avklaringar ligg føre.
Departementet viser til at Trondheim kommune har gått inn for fritak for bomavgift for bebuarar på Være og Klett. Statens vegvesen reknar med at inntektsbortfallet som følgje av eit slikt fritak vil utgjera om lag 1,5 mill. kr pr. år. Dei økonomsike konsekvensane av fritak for bomavgift for bebuarane på Være og Klett er følgjeleg vurderte til å vera små. Departementet har derfor godkjent fritak for bomavgift på dei vilkår som Trondheim kommune har søkt om, med den føresetnaden at ordninga blir evaluert som ein del av trinn 2 av miljøpakke Trondheim.
3.7 Fv 45 - utvida opplegg for utbygging og finansiering av fylkesveg 45 i Gjesdal kommune i Rogaland og Sirdal kommune i Vest-Agder
Innleiing og bakgrunn
Samferdselsdepartementet legg i denne proposisjonen fram forslag om utviding av opplegget for utbygging av fv 45 med nye prosjekt og tiltak. Det er lagt opp til vidareføring av bompengeordninga i 8 år frå 2016 til 2024.
Gjennom behandlinga av St.prp. nr. 67 (2002-2003), jf. Innst. S. nr. 272 (2002-2003), slutta Stortinget seg til at prosjekt og tiltak på tidlegare rv 45 i Gjesdal kommune i Rogaland skal delfinansierast med bompengar. Det var lagt til grunn at omfanget av delprosjekt og utbyggingstakten blir tilpassa totalramma for pakka. Bompengeperioden var 12 år. Det var berre lagt til grunn lånefinansiering ved bygginga av bomstasjonen. For å kunna gjennomføra delprosjektet Omlegging gjennom Giljajuvet som planlagt etter kostnadsauke, blei det utarbeidd eit forslag til finansieringsopplegg som m.a. var basert på låneopptak. Stortinget slutta seg til opplegget ved behandlinga av St.prp. nr. 45 (2007-2008), jf. Innst. S. nr. 242 (2007-2008).
Frå 2010 er tidlegare rv 45 fylkesveg. Det utvida opplegget er frå 2010 basert på bompengar og fylkeskommunale midlar frå Rogaland og Vest-Agder fylkeskommunar.
Status
I finansieringsplanen i St.prp. nr. 67 (2002-2003) var det lagt til grunn 114 mill. 2003-kr til investeringar i perioden 2002-2015. Omrekna til 2010-kr var dette 153 mill. kr. Tabell 3.3 viser oppfølginga av finansieringsplanen i St.prp. nr. 67.
Tabell 3.3 Oppfølging av finansieringsplanen i St.prp. nr. 67 (2002-2003)
Mill. kr | ||||||
St. prp. nr. 67 | Løyvd i perioden | St. prp. nr. 67, jf. St. prp. nr. 45 | Løyvd i perioden | St. prp. nr. 67, jf. St. prp. nr. 45 | Løyvd i perioden | |
Periode | 2002-2005 | 2002-2005 | 2006-2011 | 2006-2009 | 2002-2011 | 2002-2009 |
Statlege midlar, øvrige riksvegar | 0 | 0 | 18 | 28 | 18 | 28 |
Bompengar | 15 | 16 | 64 | 71 | 79 | 87 |
Sum | 15 | 16 | 82 | 99 | 97 | 115 |
Som det går fram av tabell 3.3 har både statlege midlar og bompengar til investeringar vore høgare for perioden 2002 - 2009 enn lagt til grunn i St.prp. nr. 67 for perioden 2002 - 2011.
I St.prp. nr. 67 var det lagt til grunn 20 pst. statlege midlar og 80 pst. bompengar for heile utbygginga. Faktiske tal pr. 31. desember 2009 viser ei fordeling med 24 pst. statlege midlar og 76 pst. bompengar. I den statlege delen inngår 8 mill. kr som blei løyvd ved behandlinga av St.prp. nr. 37 (2008-2009) Om endringer i statsbudsjettet 2009 med tiltak for arbeid.
Bompengeselskapet si gjeld pr. 31. desember 2009 var om lag 13 mill. kr.
Følgjande delprosjekt er gjennomførte:
Utbetring gjennom Oltedalsbakkane (delprosjekt nr. 1)
Omlegging gjennom Giljajuvet (delprosjekt nr. 2)
Utbetring langs Ragsvatn (delprosjekt nr. 4)
Utbetring nord for Byrkjedal (delprosjekt nr. 5)
Utbetring Øvstabø - Retland (delprosjekt nr. 3 - delvis gjennomført)
I tillegg er om lag 1 km av vegen vidare oppover i Hunnedalen utbetra samtidig med delprosjekt nr. 5.
Følgjande av delprosjekta i St.prp. nr. 67 står att:
Omlegging i Dirdal (delprosjekt nr. 6)
Utbetring ved Lomeland og Indre Lima (delprosjekt nr. 7)
Delar av Utbetring Øvstabø - Retland (delprosjekt nr. 3)

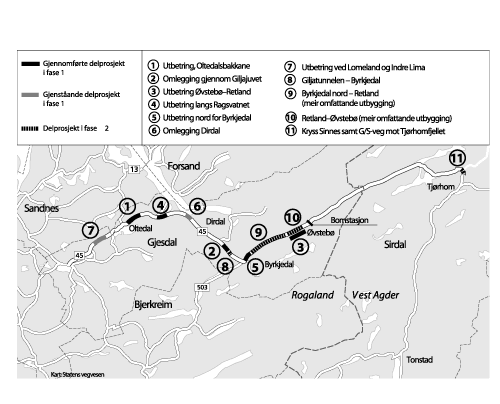

Omtale av utbygginga
Gjesdal og Sirdal kommunar har saman med Rogaland og Vest-Agder fylkeskommunar og Statens vegvesen utarbeidd eit forslag til fase 2 av utbygginga. Bakgrunnen for dette er at fv 45 får ei viktigare rolle for reiseliv/friluftsliv og næringsutvikling, og det har vore ein vesentleg trafikkvekst. Det er ønskeleg å utvida utbygginga på fv 45 i Gjesdal der standarden er ujamn, med dårlege strekningar der vegen er smal og svingete. Sirdal kommune har uttrykt at kommunen kan vera interessert i å forskottera prosjekt under føresetnad av at det også blir prioritert prosjekt i Sirdal. Ut i frå dette blei det utarbeidd eit forslag til utbyggings- og finansieringsplan med følgjande delprosjekt:
Utbetring Giljatunnelen - Byrkjedal
Utbetring Byrkjedal Nord - Retland
Utbetring Øvstabø - Retland (meir omfattande utbygging)
Ombygging av kryss med fv 468 og fv 975 ved Sinnes samt bygging av gang- og sykkelveg mot Tjørhomfjellet
Omlegging og utbetring ved Dirdal
Rassikring og tilrettelegging for betre vinterdrift bl.a. ved Hunnevatn
Andre punktutbetringar
Ved den lokale behandlinga er «pakke 1» og «pakke 2» nytta der det i denne proposisjonen blir nytta «fase 1» og «fase 2». Figur 3.2 viser eit kart der alle prosjekt og tiltak både i fase 1 og fase 2 er med.
Bompengesøknad og lokalpolitisk behandling
Eit forslag til utbyggings- og finansieringsplan blei sendt på høyring hausten 2009. Sirdal kommune slutta seg til opplegget gjennom vedtak i kommunestyret 10. september 2009. Gjesdal kommune slutta seg til gjennom vedtak i kommunestyret 12. oktober 2009.
Rogaland fylkesting behandla saka 20. oktober 2009 med følgjande vedtak:
«
Det gis tilslutning til følgende utbyggings- og finansieringsplan for en rv 45 pakke 2:
Finansieringsplan
Finansiering/periode 2010-2013 2014-2019 2020-2023 Sum Fylkeskommunale midler fra Rogaland fylkeskommune 5 20 25 Fylkeskommunale midler fra Vest-Agder fylkeskommune 5 5 Bompenger 52 52 104 Sum 5 77 52 134 Utbyggingsplan:
Delprosjekt P. kostnad Rv 45 Kryss Sinnes samt G/S-veg mot Tjørhomfjellet 20 Rv 45 Øvstabø - Retland, mer omfattende utbygging 25 Rv 45 Byrkjedal nord - Retland 44 Rv 45 Giljatunnelen - Byrkjedal 15 Rv 45 Omlegging Dirdal, mer omfattende utbygging 10 Rv 45 Rassikring/tilrettelegging for bedre vinterdrift 10 Rv 45 Andre punktutbedringer (forel. udisponert) 10 Sum 134 Det gis videre tilslutning til at den eksisterende bompengeordningen på rv 45 med bomstasjon ved Øvstabø forlenges 8 år fra og med 2016 til og med 2023 med dagens takster og rabattsystem og med ordinær indeksregulering av takstene.
Tilbakebetaling av evt. forskottering skjer etter at pakke 1 er fullført.»
Vest-Agder fylkesting behandla saka 15. desember 2009 og fatta vedtak som er likelydande med pkt. 1 og 2 i Rogaland fylkeskommune sitt vedtak.
Investeringskostnadene i tabellane frå den lokalpolitiske behandlinga er i 2009-prisnivå.
Utbyggings- og finansieringsopplegg
Utbygginga på fv 45 er frå 2010 finansiert med fylkeskommunale midlar og bompengar. I det lokalt behandla opplegget er det lagt til grunn samla kostnader for fase 2 av utbygginga på 138 mill. kr, omrekna til 2010-prisnivå. I denne proposisjonen er heile utbygginga frå 2010 inkl. fase 1 tatt med. Det er lagt til grunn at den økonomiske ramma for perioden 2010-2024 er 212 mill. kr i 2010-prisnivå.
i. Fylkeskommunale midlar
I tråd med føresetnadene for behandlinga av fase 2 i Rogaland og Vest-Agder fylkesting er det lagt til grunn høvesvis 25 mill. 2009-kr og 5 mill. 2009-kr til fase 2 av utbygginga av fv 45, til saman 30 mill. 2009-kr i perioden 2010-2019. Handlingsprogrammet for fylkesvegar i Rogaland 2010-2019, som blei vedtatt av fylkestinget 20. oktober 2009, er i tråd med dette. I handlingsprogrammet er det også lagt til grunn 13 mill. kr i fylkeskommunale midlar i perioden 2010-2013 til fase 1 av utbygginga. I finansieringsplanen er det lagt til grunn 5 mill. kr i fylkeskommunale midlar frå Vest-Agder i perioden 2014-2019. Vest-Agder sitt handlingsprogram for fylkesvegar omfattar berre perioden 2010-2013. Omrekna til 2010-prisnivå er dei fylkeskommunale midlane samla på 44 mill. kr.
ii. Bompengar
Det er lagt opp til innkrevjing av bompengar i 8 nye år, i tillegg til tidlegare vedtatt bompengeperiode på 12 år.
Bompengeopplegget i St.prp. nr. 67 (2002-2003) omfattar ein automatisk bomstasjon på fv 45 ved Øvstabø. Ved den lokale behandlinga er det ikkje lagt opp til endringar i bomstasjonsopplegget eller i takst- og rabattsystemet. Det er lagt til grunn årlege innkrevjingskostnader på i underkant av 3 mill. kr. Pr. i dag er takstane 45 kr for lette køyretøy (køyretøy med totalvekt til og med 3 500 kg) og 80 kr for tunge køyretøy (køyretøy med totalvekt over 3 500 kg). Takst- og rabattsystemet er i tråd med gjeldande takstretningslinjer. Ved forskotsbetaling er det mogleg å oppnå rabattar på 30 - 50 pst.
Hovudregelen ved innkrevjing av bompengar er nytteprinsippet. Dei som betalar bompengar, skal ha nytte av prosjektet. Denne samanhengen går også andre vegen, slik at dei som har nytte av eit vegprosjekt, også skal betala bompengar, jf. mellom anna St.meld. nr. 16 (2008-2009) Nasjonal transportplan 2010-2019. I St.prp. nr. 67 (2002-2003) blei det vist til at Statens vegvesen si vurdering var at plasseringa av bomstasjonen ikkje var tilstrekkeleg i samsvar med retningslinjene for bompengeprosjekt. Statens vegvesen viste til at gjennomgangstrafikken må betala bompengar, medan innbyggjarane i Gjesdal kommune i liten grad må betala, sjølv om dei får ei forbetring. Samferdselsdepartementet la til grunn at etter ei samla vurdering, der det er lagt vesentleg vekt på dei lokale vedtaka, kan bompengeinnkrevjing skje ved Øvstabø.
Strekninga der det er planlagt prosjekt og tiltak i fase 2 av utbygginga, mellom Dirdal og Sinnes, er på om lag 50 km. Bomstasjonen er plassert om lag midt på strekninga. Statens vegvesen har gjort ei fornya vurdering av samanhengen mellom nytte og betaling både for fase 2 og for den samla utbygginga i perioden 2004 - 2024. Ut i frå plasseringa av bomstasjonen vurdert opp mot tyngdepunktet for utbygginga, meiner Vegdirektoratet at samanhengen mellom nytte og betaling blir betre enn med det opplegget som blei fremma i St.prp. nr. 67. Det er lokalpolitisk tilslutning til å delfinansiera fase 2 av utbygginga med bompengar. Statens vegvesen sin konklusjon er at samanhengen mellom nytte og betaling blir akseptabel, og Vegdirektoratet tilrår bompengeopplegget.
Årsdøgntrafikken gjennom bomstasjonen har auka frå 885 køyretøy i 2004 til 1 030 kjøretøy i 2009. Dette er ein gjennomsnittleg årleg vekst på 3,1 pst., som er høgare enn fylkesprognosane for Rogaland som er nytta i arbeidet med Nasjonal transportplan for periodane 2006-2015 og 2010-2019. Auken er ujamt fordelt. Den var størst frå 2008 til 2009 sjølv om takstane blei regulerte med 5 kr i 2008, frå 40 til 45 kr for lette køyretøy og frå 75 til 80 kr for tunge køyretøy. I 2009 var gjennomsnittleg inntekt pr. passering kr 39,50. I denne proposisjonen er det lagt til grunn at takstane blir regulerte i tråd med prisutviklinga.
Ein stor del av trafikken på fv 45 er ferie- og fritidsreiser, jf. også omtala i St.prp. nr. 67 (2002-2003), side 8. I perioden 2004 til 2009 er det bygd om lag 420 fritidsbustader i Sirdal kommune. Dei aller fleste av desse er bygd i områda nord for kommunesentret Tonstad. Ein stor del av eigarane av fritidsbustadene bur på Jæren og nyttar fv 45 for å komma til og frå Sirdal. Det er venta at utbygginga av fritidsbustader i Sirdal vil halda fram i om lag same takt som i perioden 2004 - 2009. Det er ikkje rekna med nyskapt trafikk frå dei nye prosjekta og tiltaka på fv 45.
I det utvida finansieringsopplegget er det lagt til grunn at den årlege trafikkveksten blir i samsvar med dei prognosane for Rogaland som blei utarbeidde i samband med arbeidet med Nasjonal transportplan 2010-2019 (1,9 pst. i perioden 2010-2014, 1,3 pst. i perioden 2014-2020 og 1,8 pst. i perioden 2020-24).
iii. Forslag til utbyggings- og finansieringsplan
Utbygginga av fv 45 som er omtalt i denne proposisjonen, har karakter av ei bompengepakke. Statens vegvesen viser til at det for bompengepakker er vanleg at omfanget av utbygginga blir tilpassa den økonomiske ramma. Dersom kostnadene for nokre av prosjekta aukar, vil dette innebera at andre prosjekt ikkje blir bygde. Dersom prosjekta blir rimelegare enn rekna med, vil det bli plass til fleire prosjekt i pakka. Plansituasjonen viser at kostnadene ved prosjekt og tiltak i fase 2 av utbygginga er usikre.
Forslag til finansieringsplan i tråd med den lokalpolitiske behandlinga, med tillegg av den delen av utbygginga som står att frå fase 1, er vist i tabell 3.4. Ved den lokalpolitiske behandlinga var det lagt til grunn netto bompengeinntekter ved fase 2 på 13 mill. kr pr. år frå 2016. Prognosar frå Statens vegvesen viser at dette vil bli nådd. I denne proposisjonen er prognosen for perioden 2010-2013 noko lågare, og det er lagt til grunn nedbetaling av lån. Det er i utgangspunktet ikkje lagt opp til nye låneopptak.
Tabell 3.4 Forslag til finansieringsplan - fase 1 frå 2010, samt fase 2
Mill. 2010-kr | |||||
Finansiering/periode | 2010-2013 | 2014-2019 | 2020-2023 | Sum | |
Fylkeskommunale midlar frå Rogaland fylkeskommune | 18 | 21 | - | 39 | |
Fylkeskommunale midlar frå Vest-Agder fylkeskommune | 5 | - | 5 | ||
Bompengar | 35 | 80 | 53 | 168 | |
Sum | 53 | 106 | 53 | 212 |
Samferdselsdepartementet si vurdering
Samferdselsdepartementet viser til at utbygginga av fv 45 som er omtalt i denne proposisjonen, har karakter av ei bompengepakke. For bompengepakker er det vanleg at omfanget av utbygginga må tilpassast den økonomiske ramma. Departementet legg til grunn at dersom prosjekta blir rimelegare enn rekna med, vil det bli plass til fleire prosjekt i pakka. Plansituasjonen viser at kostnadene ved prosjekt og tiltak i fase 2 av utbygginga er usikre. Utbygginga omfattar i stor grad utbetringstiltak og mindre prosjekt. Det bør derfor ikkje vera problematisk å tilpassa utbygginga til tilgjengelege midlar.
Departementet viser til at når fase 1 av utbygginga er ferdigstilt, jf. St.prp. nr. 67 (2002-2003), vil det framleis vera dårlege strekningar på fv 45 der vegen er smal og svingete. Dei samstemte tilrådingane frå dei aktuelle kommunane og fylkeskommunane gjer at departementet kan akseptera at den samla perioden med innkrevjing av bompengar vil strekka seg til 20 år. Departementet sluttar seg derfor til opplegget for fase 2 av utbygginga som i tillegg til prosjekt og tiltak i Gjesdal kommune omfattar eitt prosjekt i Sirdal kommune, jf. forslag til vedtak.
Avtale
Etter at Stortinget har gjort vedtak om revidert opplegg for utbygging og finansiering av fv 45, vil det bli inngått ein tilleggsavtale mellom Statens vegvesen og bompengeselskapet i tråd med gjeldande standardavtale og dei føresetnadene som er lagt til grunn i denne proposisjonen.
3.8 Fv 64 Atlanterhavstunnelen i Møre og Romsdal - orientering om kostnadsauke
Prosjektet er mellom anna omtalt i St. prp. nr. 28 (2005-2006) og i St.prp. nr. 1 (2008-2009), side 102.
I St.prp. nr. 28 (2005-2006) vart det lagt til grunn ei styringsramme for prosjektet på 789 mill. kr og ei kostnadsramme på 826 mill. kr, omrekna til 2010-prisnivå. Prognosen for sluttkostnaden er no auka til 885 mill. kr. Dette inneber ein kostnadsauke på 59 mill. kr eller 7,2 pst. i høve til kostnadsramma og 97 mill. kr eller 12,2 pst i høve til styringsramma. Kompensasjon på om lag 15 mill. kr til bompengeselskapet som følgje av forseinka trafikkopning kjem i tillegg. Samferdselsdepartementet tilrår derfor ei revidert kostnadsramme på 900 mill. kr, jf. forslag til vedtak. Sluttoppgjeret for to av entreprisane er enno ikkje ferdig, og det er følgjeleg framleis knytt noko uvisse til sluttkostnaden. Prosjektet vart opna for trafikk i desember 2009, mot opphavleg føresett i desember 2008.
Etter eit ras i februar 2008 oppstod det uføresette problem knytt til driving av tunnelen og påfølgjande innlekkasjesone. I tillegg vart det mengdeauke, spesielt for berg- og vassikring. Dette førte til tilleggskrav frå entreprenøren. Etter forhandlingar vart det inngått forlik med Mesta AS hausten 2009. Sjølv etter forliket rekna Statens vegvesen med at kostnadene ville halda seg innafor kostnadsramma. I november 2009 vart det avdekka at mengdene for tunnelentreprisen var vesentleg høgare enn tidlegare rekna med. I ettertid har det også vist seg at det ikkje var teke tilstrekkeleg høgde for mengdeauke i dei prognosane som vart utarbeidde på slutten av 2009. I tillegg var ekstrakostnadene ved lasting og transport av massar til mellomlager og vidare til permanent deponi undervurderte. Vassikringsbehovet var også undervurdert. Det var heller ikkje teke tilstrekkeleg høgde for ekstrakostnader som følgje av framskunding av vassikringsarbeidet og tilleggsarbeid knytt til elektroinstallasjonar for å sikra trafikkopning i desember 2009.
Bygginga er vedteken finansiert med bompengar, inkl. forskottering av finansieringsbidrag frå innsparte ferjetilskot, og lokale tilskot. I tillegg var det føresett eit statleg bidrag på 35 mill. 2005-kr som refusjon til bompengeselskapet i 2010 innafor den fylkesfordelte ramma til øvrige riksvegar, jf. St.prp. nr. 28 (2005-2006). Tidlegare rv 64 er overført til fylkeskommunen frå 1. januar 2010. Det ligg ikkje føre detaljerte retningslinjer for handtering av kostnadsauke på eit prosjekt som er opna for trafikk før 2010 og der dei statlige midlane først skulle komma i 2010. Som følgje av forvaltningsreforma skal føresette statlege midlar til prosjektet i 2010 dekkast av fylkeskommunen. Departementet legg til grunn at føresette statlege midlar til prosjektet i 2010 skal dekkast av fylkeskommunen. I tillegg meiner Samferdselsdepartementet at fylkeskommunen skal dekkja føresett statleg del av kostnadsauken opp til kostnadsramma. Dette utgjer til saman 46 mill. 2010-kr. Departementet finn det likevel urimeleg at fylkeskommunen skal dekkja heile kostnadsauken ut over kostnadsramma for eit prosjekt som vart opna for trafikk i 2009 og som skulle vore opna i 2008.
Ved fordeling av rammetilskotet for perioden 2010-2013 er det lagt til grunn ei binding på 60 mill. kr knytt til bygging av Atlanterhavstunnelen, basert på 45 mill. kr til bompengeselskapet som refusjon for føresett statleg løyving opp til kostnadsramma og 15 mill. kr som kompensasjon til bompengeselskapet som følgje av forseinka framdrift. I tillegg er det lagt til grunn ei binding på 12 mill. kr som refusjon til bompengeselskapet som følgje av at ordninga med alternativ bruk av riksvegmidlar er nytta. Samferdselsdepartementet går derfor inn for at fylkeskommunen skal dekkja 60 mill. kr av meirkostnadene. Meirkostnader ut over dette blir dekte av staten. Basert på føreliggande kostnadsoverslag for prosjektet, inkl. ytterlegare kompensasjon til bompengeselskapet som følgje av forseinka framdrift, vil dette utgjera om lag 60 mill. kr. Etter dette blir finansieringa av prosjektet som vist i tabell 3.5.
Tabell 3.5
Mill. 2010-kr | |||||
St.prp. nr. 28 (2005-2006) | Endring ift-kostnadsramma | Revidert finansieringsplan | |||
styringsramma | kostnadsramma | ||||
Statlege midlar | 60 | 60 | |||
Fylkeskommunale midlar | 44 | 46 | 14 | 60 | |
Bompengar | |||||
- ordinære bompengar | 538 | 573 | 573 | ||
- forskottering - innsparte ferjetilskot | 58 | 58 | 58 | ||
Lokale tilskot | 149 | 149 | 149 | ||
Sum | 789 | 826 | 74 | 900 |
