12 Gode investeringer gir oss mer velferd
12.1 Innledning
Nivået på offentlige investeringer er høyt i Norge sammenlignet med de fleste andre land. Siden 1996 er utgifter til offentlige investeringer mer enn doblet reelt sett, og har økt langt raskere enn offentlige utgifter samlet. Investeringer i realkapital utgjør nå ti pst. av offentlige utgifter. Siden begynnelsen av årtusenet er investeringer i transportinfrastruktur særlig høyt prioritert. Nivået er mer enn doblet som andel av BNP, etter en periode med nedgang på slutten av 90-tallet.
Regjeringen har prioritert økt oljepengebruk til investeringer i kunnskap og infrastruktur samt vekstfremmende skattelettelser, se nærmere omtale i kapittel 8. Dette har vært i tråd med formålene som ble fremhevet da handlingsregelen for finanspolitikken ble vedtatt. Samfunnsøkonomisk lønnsomme investeringer kan styrke vekstevnen i økonomien, og det offentlige har en viktig rolle i å tilrettelegge for velferd og vekst. En investering er samfunnsøkonomisk lønnsom hvis nyttevirkningene for samfunnet samlet sett er høyere enn kostnadene. Den mest samfunnsøkonomisk lønnsomme investeringen er den som gir høyest mulig nytte til lavest mulig kostnad. I vurderingen tas det hensyn både til næringslivets behov og virkninger for innbyggerne og miljøet. Offentlige og private investeringer må være bærekraftige, ikke minst i lys av bærekraftsmålene og overgangen til et lavutslippssamfunn.
Det er avgjørende å velge de riktige investeringene og sørge for en god gjennomføring. Investeringer med kostnader som ikke står i forhold til nytten de gir innbyggerne kan legge beslag på betydelige midler som burde gått til andre formål. På områder med store samfunnsendringer som man ikke alltid kan forutse, kan det være vanskelig å avgjøre hvilke investeringer som vil være best på lang sikt. Slike endringer kan være teknologisk utvikling, eller det kan være langsiktige virkninger av koronapandemien og andre kriser som man i dag ikke kjenner til.
Regjeringen har gjennomført tiltak for at lave kostnader og høy nytte skal stå sentralt gjennom hele planleggingsfasen og gjennomføringsfasen av nye prosjekter. Alle offentlige organer som utreder eller kommer med innspill til investeringsprosjektene har et felles ansvar for å bidra til dette. Prosjekter blir bedre gjennom planleggingsprosessen når kunnskap om de sentrale driverne for samfunnsnytte og kostnader brukes aktivt. Virksomheter med ansvar for investeringer skal styres strategisk med sikte på høyest mulig nytte til lavest mulig kostnad, og ha insentiver som fremmer kostnadseffektive investeringer i planleggingen og gjennomføringen. Kostnadsøkning i planleggingsfasen kan innebære at politiske beslutninger tidlig i planleggingsprosessen blir tatt på feil grunnlag. Å unngå feilinvesteringer krever langsiktig planlegging med tilstrekkelig fleksibilitet, slik at vurderinger kan modnes og oppdateres og prioriteringer endres ettersom samfunnet endrer seg. Den kraftige økningen i offentlige investeringer de siste årene og muligheter dette gir, drøftes nærmere i punkt 12.2. I punkt 12.3 redegjøres det for sentrale utviklingstrekk og utfordringer. Rask teknologisk endring og nye samfunnsbehov drøftes, og det pekes på at prosjektkostnader øker for mye i planleggingsfasen. I punkt 12.4 presenteres strategier for statlige investeringer i møte med dette. Det dreier seg om gode utredninger, kontinuerlig forbedring av prosjekter gjennom god styring, felles ansvar for effektive løsninger og god prioritering i en verden i endring. Regjeringens strategi for bedre statlige investeringer oppsummeres i punkt 12.5.
12.2 Høyt investeringsnivå gir store muligheter
I dette kapitlet drøftes offentlige investeringer i realkapital, med vekt på statens investeringer. Det gjelder for eksempel vei, jernbane, bygg, IKT og annen infrastruktur. Investeringer i kommunesektoren står overfor mange av de samme utfordringene som statlige investeringer,1 og mange vurderinger i kapittelet vil også være relevant for investeringer i kommunesektoren. Investeringer er utgifter som forventes å ha en fremtidig avkastning for samfunnet. For veier kommer nytteverdien typisk fra spart reisetid for bilistene, reduserte transportkostnader for næringslivet og bedre trafikksikkerhet. For nye IKT-løsninger kan typiske nytteverdier være den tiden innbyggerne sparer gjennom kortere behandlingstid hos offentlige etater eller lavere kostnader for å tilby en offentlig tjeneste som følge av mer effektive arbeidsprosesser. Byggeprosjekter har ulike nytteverdier avhengig av byggets formål, for eksempel bedre lærings- og forskningsforhold i utdanningsinstitusjoner, bedre soningsforhold og kortere soningskø i fengsler og kortere saksbehandlingstid ved domstolene. Stor nytteverdi oppnås når investeringen kommer mange til gode eller gir vesentlig reduksjon i kostnader. Gode investeringer bidrar til å nå samfunnsmål og gi høyest mulig nytte til lavest mulig kostnad.

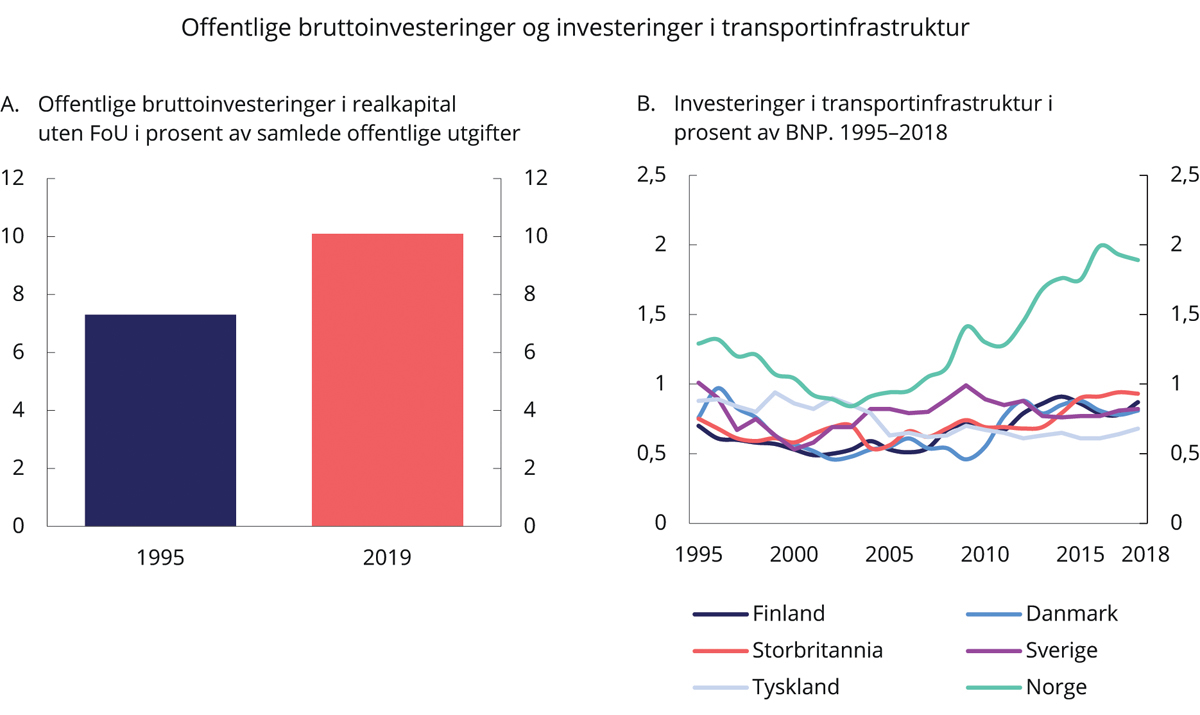

Offentlige investeringer i realkapital utgjorde om lag 170 mrd. kroner i 2019, og da er investeringer i utdanning, forskning og utvikling holdt utenom. Samlede offentlige utgifter har økt reelt med 64,5 pst. siden 1995.2 I samme periode har andelen av offentlige utgifter til investeringer økt med nesten tre prosentenheter fra 7,3 til 10,1 pst. Dermed er utgifter til offentlige investeringer mer enn doblet i perioden målt i faste priser, og har økt langt raskere enn offentlige utgifter samlet. Utviklingen er illustrert i figur 12.1.A. Mellom 2007 og 2017 er Norge det OECD-landet som har hatt størst økning i offentlige investeringer.3 Utviklingen etter 2013 viser at Solberg-regjeringen har prioritert samferdsel høyt.
OECD har sammenlignbare tall for investeringer i transportinfrastruktur i sine medlemsland. I perioden etter 2010 er Norge det OECD-landet som samlet sett har brukt størst andel av BNP på investeringer i transportinfrastruktur. Figur 12.1.B viser rask vekst i Norge sammenlignet med nabolandene våre. Nivået på slike investeringer er mer enn doblet som andel av BNP i fastlands-Norge i perioden 2003–2018, etter nedgang på slutten av 90-tallet.
Med stor ressursbruk til investeringer, er det viktig å håndtere risikoen for feil bruk av midler. Da er gode planleggingsprosesser viktig. Når mange store prosjekter pågår samtidig, kreves god styring og ledelse for å opprettholde kostnadskontroll, nyttestyring og koordinering av prosjekter som kan påvirke hverandre.
Det er potensial for billigere og mer effektiv utbygging av statlige investeringsprosjekter. Produktivitetsutviklingen i bygge- og anleggsbransjen har vært svak de siste 10–20 årene. Det viser tall fra SSB, som er bekreftet med oppfølgende dybdestudier av Transportøkonomisk institutt og Frisch-senteret.4 I kapittel 8 om bærekraftige offentlige finanser synliggjøres et scenario der byggeprosjekter i statlig sivil sektor, samt vei og jernbane gradvis effektiviseres med 15 pst. Det ville redusere statens årlige utgifter med 5 mrd. kroner. En gradvis effektivisering over en tiårsperiode frem til et slikt mål vil da tilsvare en årlig reduksjon på om lag 0,5 mrd. kroner.
OECD har ved flere tilfeller pekt på at Norge bør tillegge nytte-kostnadsanalyser økt vekt i prioritering av infrastrukturinvesteringer og bremse kostnadsvekst i planleggingsfasen av prosjektene. I tillegg er det i noen sektorer og prosjekttyper en utfordring å realisere gevinster fra ulike typer effektiviseringstiltak. Dette gjelder blant annet IKT-prosjekter, der omstilling kan være nødvendig for gevinstrealiseringen. Slik omstilling kan gjelde nye arbeidsprosesser eller endring av virksomheter og kan være vanskeligere å få oppslutning om enn selve utviklingen av IKT-løsningen.
For statlige bygg og i forsvarssektoren er forholdet mellom nytte og kostnad mindre systematisk kartlagt enn på transportfeltet, men også her er det eksempler på at gevinstrealisering er vanskelig. For eksempel brukes økt nytte som følge av samlokalisering og fleksibilitet ofte som argument for å gjennomføre byggeprosjekter, men det er i liten grad dokumentert at slike nytteeffekter oppnås.
Regjeringen har tatt flere grep for bedre investeringer, herunder:
Etableringen av Nye Veier AS, som skal legge mer helhetlig utbygging og samfunnsøkonomisk lønnsomhet til grunn for sin prioritering.
Arbeidet med Nasjonal transportplan har fått en mer strategisk planleggingsprosess og tydeligere mål om å få mer vei, bane og kystutbedringer for hver krone.
Egen modell for byggeprosjekter i statlig sivil sektor for å oppnå et mer gjennomarbeidet beslutningsgrunnlag og tettere oppfølging gjennom planleggingen.
Bedre kontroll med kostnadsutviklingen i alle prosjekter og tettere oppfølging av digitaliseringsprosjekter i statens prosjektmodell (KS-ordningen).
Klare forventninger om at fylkeskommunene og kommunene vektlegger kostnadseffektivitet for private og offentlige aktører på kommunalt, fylkeskommunalt og statlig nivå i sin planlegging.
12.3 Utfordringer og sentrale utviklingstrekk
12.3.1 Rask teknologisk endring og nye samfunnsbehov
Investeringer har lang levetid og skal ta hensyn til fremtidens behov og muligheter. Sentrale trender og utviklingstrekk som teknologi, økonomisk vekst, klimaendringer, demografi og befolkningsmønster vil påvirke behovet for statlige investeringer. Det samme gjør politiske rammebetingelser som tilslutning til FNs bærekraftsmål og Parisavtalen og klimamål. Kriser og uventede hendelser kan også ha langsiktige virkninger som påvirker hvilke investeringer samfunnet bør gjennomføre.
Det er for tidlig å vite hvilke langsiktige endringer koronapandemien får og hvordan pandemien vil påvirke behovet for offentlige investeringer. Håndteringen av pandemien har likevel illustrert potensialet for mer bruk av digitale møteplasser og fleksibel bruk av transportinfrastruktur og kontorbygg. Enkelte analytikere mener økt bruk av hjemmekontor og digital samhandling kan bli en varig endring.5 Økt bruk av hjemmekontor og fleksible arbeidsdager også i en mer normal situasjon vil kunne bidra til å avdempe trafikktoppene og dermed redusere behovet for ny transportinfrastruktur. På den annen side kan økt vekt på smittevern stille transportsystemet overfor nye utfordringer fremover. Økt bruk av hjemmekontor vil kunne redusere arealbehovet i kontorbygg. Dette må veies opp mot eventuelle negative virkninger av bruk av hjemmekontor, som mulig redusert produktivitet.6 Innføring av nye arbeidsformer forutsetter at de fysiske løsningene ses i sammenheng med organisasjonsutvikling, ledelse og teknologi. Den pågående krisen innebærer at eksperimentering, innovasjon og læring på dette feltet har økt betraktelig på kort tid.
Håndtering av klimaendringene og overgangen til et lavutslippssamfunn gir også føringer for offentlige investeringer. Både offentlige og private investeringer må være bærekraftige når Norge skal nå målet om å bli et lavutslippssamfunn i 2050. Særlig gjelder det infrastruktur og andre investeringer med lang levetid. Det er viktig å gjøre gode vurderinger av hvordan en lavutslippsutvikling vil påvirke lønnsomheten og risikoen i langsiktige investeringer for å redusere risikoen for feilinvesteringer. Klimatilpasning er også en stor utfordring for samfunnsplanleggingen fremover. Når klimarelatert risiko gjør seg gjeldende, må den tas hensyn til i utredning av offentlige tiltak og ses i sammenheng med andre risikoer og de rammeverk som brukes for å håndtere risiko generelt.
Sektorspesifikk kunnskap og bevissthet om viktige utviklingstrekk er viktig for å unngå feilinvesteringer. Som følge av teknologiske endringer og endrede behov utpeker samferdselssektoren seg som særlig utfordrende. Nye klimamål og muligheten for automatiserte samhandlende kjøretøy kan fullstendig endre måten man transporterer seg på allerede innen de neste par tiårene, i tillegg til at digital samhandling kan endre hvilke typer infrastruktur det er behov for. Samtidig planlegges det investeringer med beregnet levetid på 75 år, se boks 12.1.
Boks 12.1 Raske endringer i samferdselssektoren
Teknologisk utvikling og klimautfordringene forventes å påvirke transportsektoren i stor grad fremover. Regjeringen satte derfor ned et ekspertutvalg for teknologi og fremtidens transportinfrastruktur. I sin rapport fra 2019 pekte ekspertutvalget på fire hovedtrender:
Elektrifisering
Selvkjørende transport – automatisering/autonomi
Samhandlende intelligente transportsystemer
Nye forretningsmodeller
De teknologiske endringene forventes å påvirke hvordan transporten foregår og egenskapene til de ulike transportformene. Overgang fra fossile drivstoff til elektrisitet gir bedre energiutnyttelse og vil redusere utslippene av klimagasser og andre miljøskadelige stoffer betydelig. Allerede i dag utgjør helelektriske biler i overkant av halvparten av nybilsalget av personbil, og innen 2025 er det et mål om at alle nye personbiler og lette varebiler skal være nullutslippskjøretøy. Per desember 2020 utgjorde helelektriske personbiler 12 pst. av personbilparken. Det skjer også en rask utvikling for tyngre kjøretøy, eksempelvis er det tilgjengelige helelektriske løsninger for bybuss og lettere varebiler. Kollektivselskapet Ruter i Oslo og deler av Viken peker på at bybuss-segmentet nå skifter over til elektrisk drivkraft fordi det er forretningsmessig lønnsomt. Ulike bilprodusenter utvikler også løsninger for tungtransport som kan gi tilsvarende store endringer.
Andre teknologier, som automatiserte kjøretøy og samhandlingssystemer, vil kunne øke transportsikkerheten og potensielt bedre kapasitetsutnyttelsen av dagens infrastruktur, øke effektiviteten i transportsystemet og tilby nye transportløsninger.
Kapasitetsbegrensninger, klimahensyn og trafikksikkerhet har vært sentrale drivere for investeringer i samferdselssektoren. Utviklingen som utvalget beskriver, innebærer at mange samfunnsproblemer som tidligere har blitt løst med dyre investeringer, fremover kan møtes med å utnytte det teknologiske mulighetsrommet som åpner seg. Dette kan gi mer miljøvennlige løsninger, bedre mobilitet og reduserte kostnader i transportsektoren. Utviklingen endrer også hvilke virkemidler som er best egnet til å løse enkelte underliggende samfunnsutfordringer. En stigende andel nullutslippskjøretøy på veiene reduserer for eksempel klimafordelen av investeringer i jernbane.
Samtidig kan bedret mobilitet gi økt etterspørsel etter transport. Disse gjennomgripende endringene kan ha stor betydning i en sektor der investeringer tar lang tid å planlegge, og ofte skal gi samfunnsnytte i mange år. Dette stiller nye krav til fleksibilitet, og kan gi økt fare for feilinvesteringer. Utvalget peker derfor blant annet på muligheten for å tilpasse utbyggingen til mulige fremtidige transportløsninger og fleksibel bruk.
Også andre utviklingstrekk preger utviklingen i sektoren. Økonomisk vekst nasjonalt og internasjonalt samt en større befolkning har historisk sett økt etterspørselen etter transport. Som et utgangspunkt forventes det samme for fremtiden. Håndteringen av koronapandemien har imidlertid vist potensialet for å utnytte transportinfrastrukturen mer fleksibelt. Det gjenstår likevel å se om det kommer varige endringer som påvirker sammenhengen mellom økonomisk vekst og etterspørsel etter transport. Endringer i bosettingsmønstre og næringsutvikling er også viktige faktorer som påvirker transportomfang og fordeling på ulike transportmidler. Befolkningsveksten forventes å bli svært ujevnt fordelt geografisk. Veksten ventes å bli sterkest i og omkring de største byområdene, og vil avta i øvrige kommuner.
Samferdselssektoren er inne i en periode med store og raske endringer. Samtidig planlegges det mange nye prosjekter med levetid på opp mot 75 år. Det gir økt fare for feilinvesteringer, som kan binde opp ressurser i prosjekter man får lite nytte av. Infrastrukturen for samferdsel må kunne tilpasses fremtidige transportløsninger og endringer i behov. Det stiller nye krav til fleksibilitet i det enkelte prosjekt og i porteføljen av prosjekter.
Ny teknologi vil også påvirke andre investeringstunge sektorer. Økt bruk av digitale verktøy gir høyere produktivitet i byggebransjen, bedre byggkvalitet og mer effektive plan- og byggesaksprosesser. Utvikling av bygginformasjonsmodeller og såkalte smarte bygg vil i økende grad kunne effektivisere driften av eiendommene og gi mer bruker- og miljøvennlige løsninger, med reduserte kostnader og høyere gevinster. Statsbygg har tatt i bruk og bidratt til å gjøre slik teknologi anvendelig for byggenæringen, og har hatt en viktig rolle i utviklingen av dette i Norge. Bygg21 var et samarbeidsprogram mellom bygge- og eiendomsnæringen og statlige myndigheter i perioden 2013–2019 som har levert en rekke anbefalinger om hvordan næringen kan redusere byggekostnader og bidra til kvalitet. Målet har vært å bidra til en kostnadsreduksjon på 20 pst. Flere aktører og institusjoner har påtatt seg ansvar for å følge opp resultatene fra Bygg21s arbeid videre. Plan- og byggesaksprosesser utnytter i økende grad de muligheter digitalisering gir, og Direktoratet for byggkvalitet (DiBK) har en egen strategi for fremtidens digitale byggsektor. Målet er at digital selvbetjening skal gjøre søknadsprosessen enkel og mer forutsigbar for brukerne og for det offentlige. En mulighetsstudie utført av Devoteam for prosjektet Fellestjenester BYGG anslår et gevinstpotensial i kommunal sektor og i byggenæringen på i alt 8,3 mrd. kroner over de neste 15 årene.
Endringstakten i teknologi og i arbeidslivet tilsier at det er viktig med fleksible og arealeffektive bygg, som er ressurseffektive og svarer på endrede behov over tid. Sambruk og transformasjon av eksisterende bygg er en del av dette. Samtidig kan det være en utfordring å tilpasse eldre bygg til moderne bruksformål.
Investeringer i digitalisering, kunstig intelligens og robotisering kan legge grunnlag for en høyere produktivitetsutvikling i offentlig sektor fremover enn man har sett til nå. Dette krever at offentlig sektor evner å realisere gevinstene. Gevinstrealisering har vist seg særlig krevende i offentlige digitaliseringsprosjekter fordi det i mange tilfeller krever at man legger om arbeidsformer, flytter på arbeidskraft og samarbeider på tvers av institusjoner, sektorer og tradisjonelle geografiske skillelinjer. Internasjonale undersøkelser viser at risikoen for kostnadsoverskridelser og manglende nytterealisering er større i IKT-prosjekter enn i for eksempel infrastrukturprosjekter.7 I Norge er det påvist at om lag 10 pst. av offentlige digitaliseringsprosjekter gir ingen eller svært liten nytte, mens om lag 30 pst. av prosjektene leverer mindre nytte enn planlagt. Problemene har vist seg å bli større i komplekse og omfattende prosjekter med en kostnad på over 100 mill. kroner.8 Kapittel 10 omtaler nærmere digitaliseringens rolle i strategier for en innovativ og effektiv offentlig sektor, mens bruk av velferdsteknologi omtales i kapittel 11.
12.3.2 Prosjektkostnader øker for mye i planleggingsfasen
I hovedsak har store statlige investeringer de siste årene blitt gjennomført innenfor den kostnadsrammen som Stortinget har vedtatt. Slik sett har det vært rimelig god kostnadskontroll i gjennomføringen av prosjektene, se boks 12.2. Det må jobbes for å opprettholde slik god styring i gjennomføringen av statlige investeringer.
Boks 12.2 Kostnadskontroll i gjennomføringsfasen av statlige investeringer
Av 85 norske statlige prosjekter hvor kostnadsanslaget hadde gjennomgått ekstern kvalitetssikring (KS2), viser en gjennomgang at nærmere 75 pst. av prosjektene holdt seg innenfor kostnadsrammen som Stortinget hadde vedtatt.1 Kostnadsrammene settes slik at det skal være 85 pst. sannsynlighet for at kostnadene i et prosjekt holder seg innenfor denne. Andelen prosjekter med en sluttkostnad innenfor kostnadsrammen er fortsatt litt lavere enn man kan forvente i et stort utvalg av prosjekter.
Det er en tendens til at færre prosjekter holder seg innenfor kostnadsrammen de seneste årene. Hovedbildet er likevel at kostnadskontrollen i gjennomføringsfasen av de norske, statlige investeringsprosjektene er god, og langt bedre enn hva man ser i de fleste andre land. Det betyr at når Stortinget har tatt sin endelige investeringsbeslutning, har de budsjettmessige forutsetningene i hovedsak holdt. Resultatene har derfor fått oppmerksomhet internasjonalt. Flere land har vist interesse for statens prosjektmodell med ekstern kvalitetssikring, blant annet Storbritannia, Sverige, Danmark og Canada.
1 Welde, M. et al. (2019). Estimering av kostnader i store statlige prosjekter: Hvor gode er estimatene og usikkerhetsanalysene i KS2-rapportene? NTNU. Concept-rapport. Nr. 59.
Det største potensialet for forbedring finnes trolig i fasen før prosjektene legges frem for Stortinget for endelig beslutning om gjennomføring. I planleggingsfasen oppstår mange store og kostbare endringer i prosjektene. I gjennomsnitt har prosjektkostnadene over mange år økt med mer enn 40 prosent fra regjeringen har valgt konseptuell løsning til prosjektet står klart til investeringsbeslutning, se boks 12.3. Høye kostnader bidrar til at mange statlige investeringer ikke har vært samfunnsøkonomisk lønnsomme.

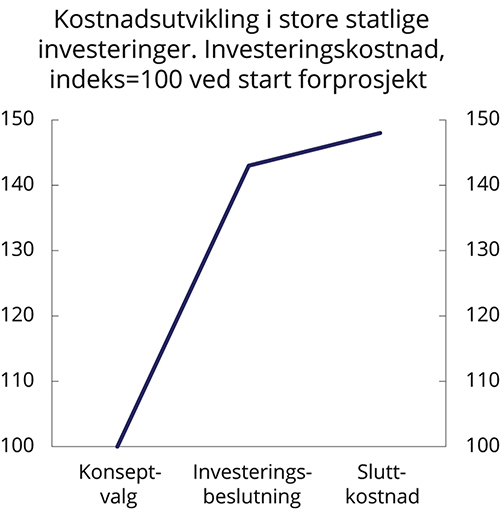

Boks 12.3 Kostnadsvekst i planleggingsfasen av statlige investeringer
En markert kostnadsvekst i planleggingsfasen av statlige investeringer er godt dokumentert. Dokumentasjonen inkluderer:
En studie gjennomført av forskningsprogrammet Concept ved NTNU i 2019 tok systematisk for seg alle de 34 prosjektene som både hadde kvalitetssikret konseptvalget (KS1) og kostnadsramme og gjennomføringsstrategi (KS2). Av disse kunne man måle kostnadsutviklingen i 27 av prosjektene og fant at kostnadsanslagene i snitt hadde økt med 43 pst. i faste priser, se figur 12.2.1
En rapport så nærmere på utviklingen i kostnadsestimatene mellom KS1 og KS2 i fire byggeprosjekter i statlig sivil sektor fra perioden 2005–2015. For disse fire prosjektene økte estimatene i gjennomsnitt 67 pst. målt i faste priser.2
Veiprosjektene som er prioritert i Nasjonal transportplan 2018–2029, og som også var prioritert i den foregående planen for perioden 2014–2023, har hatt en gjennomsnittlig kostnadsøkning på om lag 40 pst. fra anslaget i den første planen målt i faste priser. Tilsvarende kostnadsøkning for de store jernbaneprosjektene har vært på om lag 30 pst. Samlet var dette kostnadsøkninger på nær 43 mrd. kroner.3
Kostnadsøkning i planleggingsfasen omtales også av Produktivitetskommisjonen (NOU 2015: 1) og Børmer-utvalget (NOU 2015: 14).
Det er mange år fra planlegging til sluttføring av investeringsprosjekter, og kunnskapen om kostnadsutvikling gjennom denne prosessen bygger derfor på prosjekter bakover i tid. Flere av de tiltakene regjeringen har gjennomført for bedre investeringer og som omtales i dette kapitlet, er gjort i lys av funnene over. Det vil bli viktig å følge med på hvilken effekt disse grepene har på kostnadsveksten fremover.
1 Jordal, H.A. (2019). Kostnad- og nytteutvikling i tidligfasen. For prosjekter som har gjennomgått KS1 og KS2. NTNU. Concept arbeidsrapport. Nr. 2019-4.
2 Ulstein, H. et al. (2015). Kostnadsutvikling mellom KS1 og KS2 i byggeprosjekter. Menon. Menon-Publikasjon. Nr. 38/2015.
3 Meld. St. 33 (2016–2017) Nasjonal transportplan 2018–2019.
4 Welde, M. et al. (2019). Estimering av kostnader i store statlige prosjekter: Hvor gode er estimatene og usikkerhetsanalysene i KS2-rapportene? NTNU. Concept-rapport. Nr. 59.
Kostnader må vurderes opp mot den nytten tiltakene gir til samfunnet. Dersom kostnadene i prosjektene øker uten at det står i forhold til nytten, gjør det prosjektene mindre samfunnsøkonomisk lønnsomme. I boks 12.4 beskrives rammeverket for samfunnsøkonomiske analyser i staten som fastsetter hvordan slike avveininger skal gjøres i statlige utredninger. Endringer i nytte er gjennomgående dårligere dokumentert enn endringer i kostnadene.9 Det finnes derfor ikke noen systematisk gjennomgang av hvordan nyttesiden i prosjektene bakover i tid har blitt påvirket av endringene i prosjektene på samme måte som man har for kostnadene. De få prosjektene der dette har vært mulig å vurdere er alle samferdselsprosjekter, og der har nytte og kostnad endret seg i samme retning for noen, mens kostnaden går opp og nytten ned for andre.
Boks 12.4 Samfunnsøkonomisk analyse skal belyse alle viktige virkninger av tiltaket
Utredningsinstruksen angir hvordan staten skal utrede nye tiltak. Den slår fast at statlige virksomheter skal utarbeide samfunnsøkonomiske analyser av alle tiltak som kan forventes å gi vesentlige nytte- eller kostnadsvirkninger. For at slike analyser skal være mest mulig sammenlignbare er det fastsatt noen felles prinsipper gjennom et eget rundskriv (R-109). Disse er basert på utredningen til et offentlig ekspertutvalg, NOU 2012: 16 Samfunnsøkonomisk analyse. Den samfunnsøkonomiske analysen utgjør en sentral del av konseptvalgutredningen, med tilhørende ekstern kvalitetssikring (KS1) i statens prosjektmodell for store investeringer.
I en samfunnsøkonomisk analyse skal man identifisere ulike tiltak som kan bidra til å løse problemet man står overfor, og tiltakene skal sammenlignes med en situasjon der man har en forsvarlig videreføring av dagens situasjon. Analysen skal omfatte alle vesentlige positive og negative virkninger for alle berørte grupper over tiltakets levetid. Flest mulig virkninger skal verdsettes i kroner, men også virkninger som ikke kan prissettes skal komme frem og inngå i vurderingen. Samfunnsøkonomisk lønnsomhet betyr at nytten av å gjennomføre et tiltak er større enn kostnadene.
Hvis tiltaket som vurderes har viktige fordelingsmessige virkninger, eksempelvis for ulike inntektsgrupper, kjønn eller steder, eller reiser prinsipielle spørsmål, skal dette også klarlegges og drøftes.
Eksempler på positive nyttevirkninger som fanges opp av en samfunnsøkonomisk analyser:
Mer fritid som følge av raskere reisevei til jobb. Dess flere folk og bedrifter som bruker veien og dess mer tid de sparer, jo høyere verdi.
Tid spart som følge av digitale selvbetjeningsløsninger og bortfall av krav om oppmøte på et kontor.
Flere kan jobbe som følge av tiltak rettet mot personer med nedsatt funksjonsevne.
Mindre luftforurensing der folk bor som følge av regelverk om arealbruk.
Eksempler på negative virkninger som fanges opp av en samfunnsøkonomisk analyse utover den konkrete offentlige utgiften:
Økt tidsbruk hos næringslivet som følge av nytt regelverk.
Redusert arbeidstilbud i samfunnet ved økt skattlegging av inntekt.
Underforbruk av en ny vei hvis man krever bompenger på en vei uten kø.
Økt CO2-utslipp som følge av økt veitrafikk.
Hvordan enkeltvirkninger bidrar til samfunnsøkonomisk lønnsomhet illustreres best ved konkrete eksempler. Nedenfor presenteres tre prosjekter som i etterkant er vurdert å være samfunnsøkonomisk lønnsomme:
I perioden 2001–2008 ble E6 i Østfold utvidet til firefelts motorvei med midtdeler, herunder blant annet ny Svinesundbru, Sandesund Bru og nytt tunnelløp for Eidettunnelen. Utbyggingen ble gjennomført i flere delprosjekter og ble finansiert med bompenger og statlige midler. Bakgrunnen for prosjektet var at veien var svært ulykkesbelastet og kapasiteten var for lav til å håndtere trafikkmengden. I 2017 kom en evaluering av utbyggingen som viser at prosjektet på til sammen 5,6 mrd. kroner (2015-priser) samlet blir vurdert som samfunnsøkonomisk lønnsom. De viktigste bidragene til lønnsomhet kommer av at trafikksikkerheten er betydelig forbedret på hele strekningen, reisetiden er redusert betydelig og kostnadene ble lavere enn forventet.1
Kjøp og salg av bil innebærer en del kommunikasjon med myndighetene. Det er nå blitt en heldigital og sømløs tjeneste for brukerne. Det har skjedd gjennom en kostbar offentlig investering i utbedring av IT-systemet Autosys kjøretøy, som brukes til å administrere kjøretøyparken i Norge. Med over 8 000 brukere hvert eneste døgn er gevinstene likevel store. Brukerne sparer både tid og penger på en enklere, raskere og sikrere prosess ved å sømløst få gjort det de trenger gjennom selvbetjeningsløsningen for publikum (vegvesen.no), forhandlerløsningen for kjøretøybransjen og saksbehandlerløsningen i Statens vegvesen. Statens vegvesen har redusert egen ressursbruk med 50 årsverk. Systemet har videre medført økt likebehandling og kvalitet i tjenestene. Et konservativt anslag på prissatte gevinster er 550 mill. kroner hvert år. Samfunnet er også spart for unødig trafikk og forurensning, ved at folk slipper å dra til trafikkstasjonen. For dette fikk Statens vegvesens løsning for enklere kjøp og salg av bil «Bedre stat-prisen» fra Direktoratet for forvaltning og økonomistyring (DFØ) i 2020.2
EFFEKT var et stort IKT- og endringsprogram i utlendingsforvaltningen som ble gjennomført i perioden 2007–2013. I en evaluering fra 2019 anslås den samfunnsøkonomiske lønnsomheten til prosjektet å ha vært 5 mrd. kroner i 2019. Dette er 1,9 mrd. kroner høyere enn forventet da programmet ble besluttet. Det var spesielt redusert saksbehandlingstid, økt direkte saksbehandlingsproduktivitet og mindre kø for søkere i arbeidssaker og familiesaker som ga stor samfunnsmessig nytte. Offentlige virksomheter kunne jobbe mer effektivt, bedrifter som ønsket arbeidsinnvandring slapp å vente like lenge og enkeltpersoner sparte tid gjennom søknad på nett. Evalueringen viser at økningen i lønnsomhet sammenlignet med hva man la til grunn opprinnelig i hovedsak kan tilskrives at reduksjonen i saksbehandlingstid i arbeidssaker i UDI har vært større enn antatt.3
1 Ulstein, H. et al. (2017). Evaluering av E6 Østfold. Delprosjektene Åsgård-Halmstad og Svingeskogen-Åsgård, samt samlet utbygging. Menon-publikasjon. Nr. 4/2017.
2 DFØ (2020). Tidligere vinnere. 2020: Statens vegvesen for enklere kjøp og salg av bil. Artikkel fra DFØ. 8. november 2020.
3 Ulstein, H. et al. (2019). Evaluering av EFFEKT-programet. Menon-publikasjon. Nr. 99/2019.
Kostnadsestimat i planleggingen fastsettes på et overordnet nivå og vil ofte være basert på generaliserte kostnader fra sammenlignbare prosjekter. Videre i planleggingen vil man få mer kunnskap, for eksempel om grunnforhold, kulturminner, naturmangfold mv. Tidlige estimater har derfor nødvendigvis stor usikkerhet.
Tidlige estimater er gjennomgående lavere enn sluttresultatet. Det er sammensatte årsaker til slik kostnadsvekst i planleggingsfasen, og det skyldes både kontrollerte og ukontrollerte endringer i prosjektene. Det kan være at kostnadsestimatet var for lavt tidlig i planleggingen på bakgrunn av forutsetningene som ble lagt til grunn. En sentral kilde til kostnadsøkningen i planleggingsfasen er samtidig at forutsetningene endres ved at selve prosjektet utvides på bakgrunn av nye krav og ønsker. Krav og ønsker kan blant annet oppstå i form av nasjonalt initierte lovendringer, ønsker fra brukere om funksjonalitet, krav om utforming som stilles i reguleringsplanarbeidet eller internasjonale bestemmelser som Norge er forpliktet til å følge. Ikke alle slike krav og ønsker er mulig å forutse tidlig i planleggingen. Det har også vært begrenset oppmerksomhet om det å holde investeringskostnaden på linje med tidlige estimater. Endringer som følger av krav og ønsker er en del av et prosjekts modning, men hvis kravene som tas inn i stor grad øker kostnadene uten å gi tilsvarende nytteøkning, svekkes prosjektets samfunnsøkonomiske lønnsomhet. Det er derfor viktig å systematisk se etter kostnadseffektive løsninger på behov som identifiseres og vurdere om samfunnsnytten av å imøtekomme ønskene står i forhold til kostnadene.
Kostnadsøkning i planleggingsfasen kan innebære at politiske beslutninger tidlig i planleggingsprosessen blir tatt på feil grunnlag. Det kan gjelde konseptvalg etter gjennomført kvalitetssikring av konseptvalgsutredninger (KS1) eller prioriteringer i langsiktige investeringsplaner som Nasjonal transportplan. Systematisk undervurderte kostnadsanslag i planleggingsfasen gjør langsiktig planlegging og prioritering krevende. Det kan skape urealistiske forventninger om hvilke prosjekter som kan gjennomføres innenfor en gitt ramme, og svekke tilliten til beslutningssystemet.
12.4 Strategier for bedre investeringer
12.4.1 God utredning og tilstrekkelig beslutningsgrunnlag må til for å løse samfunnsutfordringer effektivt
For å kunne finne det prosjektet som best vil bidra til produktivitet og vekst, må beslutningstakere ha oversikt over hvilke alternative løsninger som finnes. Beslutningstakere må ha god forståelse av hva de ulike alternativene kan bidra med av nytte, og hva det vil koste å gjennomføre dem. Det krever systematisk forarbeid og planlegging.
Utredningsinstruksen stiller krav til god utredning av alle offentlige tiltak, og kravene skjerpes med størrelsen på beslutningen som skal tas. Et hovedprinsipp er at offentlige tiltak skal løse sentrale samfunnsutfordringer, og at anbefalt tiltak skal være den beste måten å håndtere utfordringen på. Tidlig i planleggingen bør man gå bredt ut for å se overordnet på hvilke forskjellige måter et problem kan løses på, og ikke begrense seg til én spesifikk løsning. Da er det større sjanse for å finne de beste løsningene.
Samfunnsøkonomiske analyser gjør det mulig å sammenlikne ulike alternative løsninger på en systematisk måte, og skal gjennomføres for alle tiltak med vesentlige kostnads- eller nyttevirkninger, se boks 12.4.
De største statlige investeringene skal gjennomføres innenfor statens prosjektmodell. Den stiller omfattende krav til hvordan prosjektene utredes og planlegges. Det skal gi beslutningstakere tilstrekkelig grunnlag for å vurdere ulike prosjekter opp mot hverandre og ivareta kostnadskontroll og god styring av prosjektgjennomføringen, se boks 12.5 nedenfor. I byggeprosjekter i statlig sivil sektor stilles det i tillegg særskilte krav i egen instruks om håndtering av bygge- og leiesaker som ble revidert i 2017.

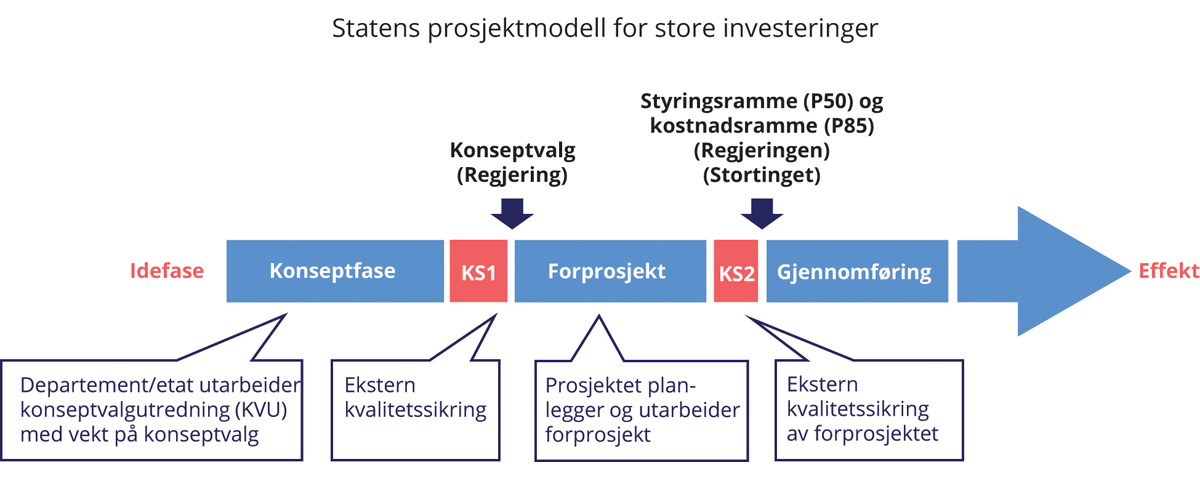

Boks 12.5 Statens prosjektmodell for store investeringer (KS-ordningen)
Statens prosjektmodell stiller krav til utredning, planlegging og kvalitetssikring av statlige investeringsprosjekter med anslått samlet kostnadsramme over 1 mrd. kroner. For digitaliseringsprosjekter gjelder kravene når samlet anslått kostnadsramme overstiger 300 mill. kroner.1 Kravene innebærer at prosjektene skal gjennomgå ekstern kvalitetssikring før beslutningsunderlaget legges frem for regjeringen og Stortinget.
Rammeverket for kvalitetssikring av store statlige investeringer ble introdusert i 2000. Kravene til utredning er forankret i rundskriv R-108/19 Statens prosjektmodell – Krav til utredning, planlegging og kvalitetssikring av store investeringsprosjekter i staten. Det legges til grunn at store statlige investeringsprosjekter gjennomføres med en klar faseinndeling, som illustrert i figur 12.3. Fasene er:
Idéfasen. Denne omfatter det tidligste arbeidet med å avklare at det er, eller vil oppstå, et problem som kan tilsi at det offentlige skal iverksette tiltak og vurdere hvordan dette bør utredes videre.
Konseptfasen. Her beskrives problemet tiltaket skal løse, hvilke fremtidige behov samfunnet vil ha og hvilke mål som skal oppnås med å gjennomføre tiltak. Ulike løsninger og tiltak som er konseptuelt forskjellig fra hverandre, skal vurderes og sammenlignes gjennom en samfunnsøkonomisk analyse. Det skal anbefales hvilket tiltak som bør gjennomføres og hva som er viktige forutsetninger i den videre planleggingen for å lykkes. Dette kalles en konseptvalgutredning (KVU). Utredningen gjennomgås av uavhengige eksperter gjennom en kvalitetssikring (KS1) før regjeringen beslutter hvilken konseptuell løsning det eventuelt skal planlegges videre med.
Forprosjekt. I forprosjektet skal det utarbeides styringsunderlag og kostnadsanslag for det valgte konseptet. Dette er dokumenter som beskriver hvordan prosjektet kan gjennomføres ved å planlegge nærmere hva som skal bygges eller utvikles, utarbeide mer detaljerte kostnadsanslag og vurdere hvor usikre kostnadsanslagene er. Det skal beskrives hvordan prosjektet skal styres for å ha kontroll på kostnadene og nå målene som er satt. Det skal også vurderes hva slags kontrakter som gir mulige leverandører riktige insentiver til å levere det prosjektet trenger. Styringsunderlag og kostnadsoverslag skal også kvalitetssikres (KS2) før forslag om en investeringsbeslutning og kostnadsramme kan fremmes for Stortinget.
Gjennomføring. Etter investeringsbeslutning i Stortinget kommer gjennomføringsfasen, der investeringen skal bygges, utvikles eller anskaffes.
For byggeprosjekter i statlig sivil sektor er det i tillegg innført en avklaringsfase etter at regjeringen har valgt konsept. Denne fasen gir regjeringen muligheten til å stanse prosjektet eller stille nærmere krav til byggeprosjektet før oppstart av forprosjektering. Ny informasjon om kostnader og nytte skal loggføres igjennom forprosjekteringen og løftes til regjeringen dersom det er vesentlige endringer.
1 I vei- og jernbaneprosjekter der Nye Veier AS og Bane Nor SF står for forprosjekteringen, er de pålagt å selv gjennomføre en kvalitetssikring av kostnadsanslag og styringsunderlag før endelig investeringsbeslutning legges frem for Stortinget. Deres metodikk skal følge kvalitetssikringen i staten for øvrig. Helseforetakene har en egen kvalitetssikringsordning for sine prosjekter. Investeringer i olje- og gassvirksomheten offshore i regi av SDØE er unntatt. Det samme gjelder statlige foretak eller statlig eide aksjeselskaper som er ansvarlige for sine egne investeringer og selv må sørge for et godt beslutningsunderlag før de fatter en investeringsbeslutning.
Det er forhold som gjør offentlige investeringer mer krevende enn private, og som taler for særlig tydelige krav til utredning og kvalitetssikring av beslutningsgrunnlagene. For det første kommer ofte nytten av offentlige investeringer i form av økt velferd for individer eller økt produktivitet i privat produksjon. Dette er vanskeligere å måle og etterprøve enn den økte inntjening en investering i privat sektor normalt skal gi. En god beslutning krever en mest mulig objektiv vurdering av mulig nytte. For det andre vil kostnadene ved en offentlig investering normalt bæres av andre enn dem som får avkastningen. Typisk vil kostnadene bli spredt på en stor og lite synlig gruppe (skattebetalerne eller fremtidige generasjoner), mens de som har fordelen, kan være en mer veldefinert gruppe som er bedre organisert og ofte mer talefør. De siste vil ha insentiver til å overdrive nytten og undervurdere kostnadene. For det tredje tas beslutninger om offentlige investeringer i stor grad i prosesser som er mindre egnet for løpende kostnadskontroll, og der man har mindre muligheter til å stoppe eller revurdere beslutninger når forutsetningene endres sammenlignet med et bedriftsstyre. Dette kan gi insentiver til å fremstille kostnadene lave og nytten høy på et tidlig tidspunkt i beslutningsprosessen. Gode utredninger adresserer disse utfordringene ved offentlige investeringer.
Det er viktig å prioritere utredning av tiltak som retter seg mot de mest sentrale samfunnsproblemene man står overfor i de ulike sektorene. Planleggingsressurser er begrenset og må anvendes der det er størst behov. Når man først har startet planlegging av et tiltak, kan det skapes forventninger og bindinger som vil være vanskelige å komme bort fra senere. På flere områder utarbeides det langsiktige sektorplaner der sentrale samfunnsproblemer som bør løses innen sektoren identifiseres, og retningen for videre planlegging legges. Nasjonal transportplan og langtidsplan for forsvarssektoren er eksempler på slike sektorplaner. Større konseptvalgsutredninger av fengselskapasitet i ulike landsdeler er også et eksempel på arbeid med å fastsette rammene og retningen for videre planlegging. På andre områder inngår oppgaven med prioritering av planleggingsinnsats i virksomhetenes oppdrag. Det gjelder for eksempel Statnetts investeringer og NVEs arbeid med flom- og skredsikring.
God bruk av evaluering av iverksatte tiltak er viktig for å få kunnskap om virkningene av tiltakene. Evalueringsresultater kan være en sentral del av nødvendig styringsinformasjon, og de kan være en god kilde til informasjon for læring og utvikling. Kravet om at virksomheter skal gjennomføre evalueringer følger av statens økonomiregelverk. Målet er å få informasjon om effektivitet, måloppnåelse og resultater. I tillegg til virksomhetenes egne evalueringer gjennomfører også Concept-programmet ved NTNU etterevalueringer av flere prosjekter.
12.4.2 Kontinuerlig forbedring av prosjekter gjennom god styring
Det kan ta mange år fra planlegging starter til en investering er ferdig til bruk. Gjennom denne tiden vil både prosjektet og samfunnet rundt utvikle seg. Behovene som lå til grunn for prosjektet i utgangspunktet kan endre seg. Det kan også oppstå nye muligheter for bedre og mindre ressurskrevende løsninger. Fleksibiliteten til å gjøre endringer er størst i starten av et prosjekt, men helt frem til ferdigstillelse vil det i mange tilfeller kunne være muligheter til å gjøre forbedringer. Arbeid med kostnadskontroll og økt nytte gjennom hele prosessen kan derfor gi store gevinster.
Kunnskapen om driverne bak økte kostnader i investeringsprosjekter og utfordringer med å hente ut så mye nytte som mulig fra offentlige prosjekter viser at måten investeringer planlegges og besluttes på, er viktig for resultatet. Dette gjelder på tvers av sektorer og forvaltningsnivåer. Premissene som legges tidlig i planleggingsfasen, innebærer at valgmulighetene er små når et investeringsforslag er ferdig utformet. For å kunne gjøre gode politiske valg, må planleggingsprosessen være slik at de riktige spørsmålene løftes på riktig tidspunkt og med reelle valg. Planer som løftes opp til politisk beslutning, skal allerede være vurdert kritisk i virksomhetene og optimert med hensyn til netto nytte. Hvis man tidlig i planleggingen gjennomgår de sentrale driverne for kostnad og nytte, og for eksempel finner at prosjektet slik det står ikke vil være samfunnsøkonomisk lønnsomt, gir det verdifull kunnskap som kan brukes for å forbedre prosjektet. For noen prosjektideer kan det være riktig å unnlate videre planlegging. Da vil planleggingsinnsatsen kunne rettes mot prosjekter som har bedre potensial og som det er mer realistisk å gjennomføre. For andre ideer kan det riktige være å forsøke å forbedre tiltaket slik at kostnadene står i forhold til nytten, eller man kan søke andre måter å løse det identifiserte samfunnsproblemet på.
Et eksempel er behovet for lokaler i staten. Departementene har ansvar for å utrede lokalbehov til virksomheter i egen sektor og vil normalt gi Statsbygg i oppdrag å prosjektere bygg i sivil sektor. Hovedregelen er at staten skal løse lokalbehovet ved å leie lokaler og kun bygge nytt dersom behovet ikke kan løses på annet vis. For å få en mer samlet oversikt og prioritering av byggeprosjekter i statlig sivil sektor, skal departementene ta et større ansvar for å styre sine porteføljer av eide og leide lokaler. Det innebærer å ha oversikt over bygge- og leieprosjekter under planlegging, kommende behov og ledige lokaler. Regjeringen har også innført en ordning for byggeprosjekter der prosjektutløsende behov skal vurderes av departementet med sektoransvar for bygget og Statsbygg, for å bidra til at behovet løses mest mulig kostnadseffektivt. Målet er at disse tiltakene skal gi en bedre prioritering og økt samfunnsøkonomisk lønnsomhet i prosjektene.
Kostnadseffektivitet skal vektlegges i alle faser av arbeidet med et investeringsprosjekt, fra tidlig idefase til detaljprosjektering. Det handler om å finne den minst kostbare løsningen på samfunnsproblemet som er identifisert. Dette skal komme tydelig frem i alle overordnede strategier, planer og dokumenter som stadfester nasjonale forventninger til investeringsprosjekter. Planlegging for lønnsomhet må forankres i hele organisasjonen. Den enkelte virksomhet må vurdere hvordan den kan få dette til. Selv om kravet om kostnadseffektivitet følger av økonomiregelverket og gjelder for all offentlig forvaltning, krever det aktive tiltak for å realisere dette.
I tillegg til kostnadseffektivitet er det viktig å optimalisere nytten i alle faser av investeringsprosjektene og å fjerne hindringer for optimalisering av nytten. Å låse seg til en bestemt løsning for tidlig i planleggingen, kan være et slikt hinder. Boks 12.6 gir tre eksempler på prosjekter der tydelige krav om forbedring har gitt vesentlige kostnadsreduksjoner, og mer målrettede tiltak med høyere samfunnsnytte. Boks 12.7 presenterer metoden «design-to-cost», som anvendes i noen prosjekter som et virkemiddel for å skape gode insentiver til å jobbe systematisk med å optimalisere et prosjekt både i planleggings- og gjennomføringsfasen. Boks 12.8 redegjør for grep som er gjort for å forbedre planleggingen av samferdselsprosjekter.
Boks 12.6 Eksempler på forbedring av prosjekter gjennom planlegging
Arkivverket hadde nådd en kapasitetsgrense for lagring av historiske papirarkiv både fra staten og sykehusene. I utgangspunktet utredet man et nytt bygg på Tynset. Investeringskostnaden ble anslått til 840 mill. kroner, og det ble anbefalt å kartlegge mulige innsparinger før man tok beslutning i saken. Etter videre utredning kom man frem til at det var vanskelig å bygge vesentlig billigere magasinbygg på Tynset, blant annet som følge av grunnforholdene. Dette førte til at det ble utviklet et alternativ der det arbeidsintensive digitaliseringsarbeidet ble lagt til Tynset, mens arkivlageret kunne realiseres som et tillegg til et eksisterende prosjekt for nytt sikringsmagasin for Nasjonalbiblioteket i Rana. Samlet kostnadsramme for den nye løsningen endte på om lag 460 mill. kroner. Dette er vesentlig lavere enn kostnaden man først ble forespeilet for å løse samfunnets behov på feltet.
Et annet eksempel er utbygging av NTNU og SINTEFs forskningsanlegg for havnæringene, Ocean Space Laboratories i Trondheim. I 2017 ble det gjennom statens kvalitetssikringsordning identifisert flere sentrale utfordringer med de utbyggingsalternativene som lå på bordet. Ingen av alternativene ble anslått å være samfunnsøkonomisk lønnsomme. Nærings- og fiskeridepartementet ga på dette grunnlaget NTNU og SINTEF i oppdrag å levere et forbedret alternativ som kartla muligheter for reduserte arealer og økte markedsmuligheter for laboratorietjenestene. Dette resulterte i mer fleksible løsninger som økte den potensielle samfunnsmessige nytten av laboratoriene vesentlig, samtidig som kostnadene ble noe redusert. Kvalitetssikrer konkluderte med at det nye konseptet traff næringens behov bedre, ville gi et høyere aktivitetsnivå ved senteret og utnytte senterets muligheter bedre. Samlet sett anså kvalitetssikrer at aktørene hadde kommet frem til et samfunnsøkonomisk lønnsomt konsept. Forprosjektet for senteret startet i januar 2020 og forventes å være ferdig våren 2021.
Nye Agder fengsel er landets største fengsel, med totalt 300 nye plasser, fordelt med 100 plasser i Mandal og 200 plasser i Froland. Fengselet åpnet sommeren 2020. Utbygging av kapasitet i kriminalomsorgen gjøres gjennom gjenbruk av ensartede løsninger. Kriminalomsorgen og Statsbygg utviklet i 2015 en modell for fengselsbygg, kalt «Modell 2015». Denne modellen ligger til grunn for utbyggingen i Agder. Standardiseringen av fengselsbygg har bidratt til mer tids- og kostnadseffektive planleggings- og byggeprosesser og mer kostnadseffektiv drift. Fastsatt kostnadsramme for byggeprosjektet Agder fengsel var i overkant av 2 mrd. kroner. Prosjektet ble sluttført innenfor opprinnelig fastsatt tidsramme og er blitt vesentlig billigere enn vedtatt kostnadsramme. Statsbygg peker på gunstige markedsforhold og bruk av standardisering av fengselsbygg blant viktige årsaker til dette.
Boks 12.7 Design to cost
«Design to cost» er en prosjektstrategi der det på et tidlig tidspunkt i planleggingen fastsettes en bindende ramme som prosjektet skal gjennomføres innenfor. Målet er å oppnå høyest mulig nytte innenfor den fastsatte rammen. For vellykkede «design-to-cost»-prosjekter vil det være nødvendig å på forhånd definere hvilke deler av prosjektet som det er viktigst å gjennomføre. Samtidig må det planlegges for hvordan prosjektet kan skaleres opp eller ned som følge av kostnadsutviklingen. Dette gir sterke insentiver til å utvikle løsninger på en mest mulig effektiv måte. Det er viktig å utrede prosjektet godt nok før bindende ramme fastsettes, for å kunne fastsette den økonomiske rammen på et nivå som gjør det mulig å løse de identifiserte samfunnsproblemene på en god måte. Tilnærmingen med «design to cost» har blant annet blitt testet ut i forprosjektfasen til politiets beredskapssenter, i IKT-moderniseringen i NAV og ved strekningsvis utbedring i Statens vegvesen. Disse eksemplene presenteres nedenfor. Ved å bruke erfaringer fra gjennomførte prosjekter kan «design to cost» videreutvikles som metodikk for å optimalisere nytte innenfor en gitt ramme.
Utprøving av en «design to cost»-tilnærming, kombinert med sterk eierstyring fra Justis- og beredskapsdepartementet og en egen prosjektorganisasjon, gjorde at staten for politiets beredskapssenter greide å oppnå 15 pst. reduksjon i kostnadsestimatet fra KS1 til KS2, uten at det har gått ut over kvalitet. Det tydelige mandatet «mest mulig politiberedskap innenfor tildelt ramme», blir pekt på som en viktig suksessfaktor.1 Det ble satt en kostnadsramme med utgangspunkt i forventet kostnad i KS1-rapporten fra 2015. Det var viktig at rammen var stor nok til at man hadde sikkerhet for at grunnleggende funksjoner og lovpålagte krav kunne realiseres, men stram nok til at det måtte gjøres reelle prioriteringer og til at det ga insentiver til å finne nye og bedre måter å løse behovene på. Prosjektet fikk i oppdrag å levere et forprosjekt til KS2 som med stor nok sikkerhet kunne gjennomføres innenfor fastsatt kostnadsramme. Dette innebar å definere et grunnprosjekt som var forventet å koste en del mindre enn den fastsatte kostnadsrammen, og med forslag til ekstraelementer som kunne inkluderes dersom gjennomføringen viste at det økonomisk lot seg gjøre. I forprosjektfasen ble det jobbet tett sammen med brukerne for å identifisere de funksjonene som var viktigst for beredskapen (herunder responstid og responskvalitet) og hvilke områder som kunne prioriteres ned. Optimalisering av arealbruk var sentralt. I tillegg ble det vektlagt å holde driftskostnadene nede. I både forprosjektfasen og relativt langt ut i gjennomføringsfasen har man styrt kostnadene etter en prioritert liste over funksjoner som kan legges til eller trekkes fra avhengig av kostnadsutviklingen. Prosjektet ligger an til å levere innenfor den bindende kostnadsrammen, samtidig som det har klart å prioritere viktige behov for brukerne. Beredsskapssenteret ble åpnet i november 2020 og innebærer et stort løft for den nasjonale beredskapen ved at de nasjonale beredskapsressursene nå er samlet på ett sted med gode fasiliteter for øving og samordning.
IKT-moderniseringen av NAV er delt opp i tre sekvensielle prosjekter med en samlet kostnadsramme på om lag 3,9 mrd. kroner. Prosjekt 1 startet opp i 2012 og møtte betydelige utfordringer, og ble derfor planlagt på nytt i 2013 med redusert omfang. Prosjekt 2 startet opp høsten 2016 og ble avsluttet våren 2019. Det leverte blant annet en teknisk plattform for ny vedtaksløsning for korttidsytelser og tok denne i bruk for foreldrepenger og engangsstønad. Prosjekt 2 leverte løsningene til en lavere kostnad enn det som ble bevilget. Prosjekt 3 startet opp i 2019 og skal følge «design to cost»-prinsippet innenfor den gjenstående rammen for de tre prosjektene. Nedjusteringen av bevilgningen til Prosjekt 2 medførte derfor en tilsvarende oppjustering av bevilgningen til Prosjekt 3. Prosjekt 3 utvikles etter smidige prinsipper og skal som hovedinnretning videreutvikle IT-løsninger på ny arkitektur for å modernisere sykepengeområdet. For å sikre god prosjektstyring har NAV definert hvilke funksjonaliteter som må på plass for å realisere de planlagte gevinstene. Det er også utarbeidet prioriterte lister med muligheter for utvidelser (opsjoner) og reduksjoner (kutt) i funksjonalitet. Dette forarbeidet er sentralt i styringen av prosjektet i tråd med «design to cost»-prinsippet. Behandling av omfangsendringer innenfor opsjons- og kuttlistene evalueres i NAVs direktørmøte, mens eventuelle endringer utover disse listene tas opp med Arbeids- og sosialdepartementet. Mindre interne endringer uten betydning for prosjektets mål og gevinster, håndteres fortløpende uten behov for ytterligere klarering. De prioriterte listene gir sterke insentiver for god kostnadsstyring og effektive løsninger. Det er viktig at både opsjonene og kuttene må kunne innarbeides fortløpende og ikke avhenge av tidkrevende forberedelser, samtidig som det ikke kan være kritisk for prosjektets resultat om de gjennomføres eller ikke. Slik det ser ut nå ligger det godt til rette for at NAV skal kunne legge til, fremfor å kutte, funksjonalitet.
Statens vegvesen gjennomfører enkelte av sine utbedringsstrekninger etter et «design-to-cost»-prinsipp. Et eksempel er utbedringen av E16 i Valdres, der man med mål om bedre trafikksikkerhet og framkommelighet bygger mest mulig vei for 500 mill. kr. Med Nasjonal transportplan 2022–2033 legges det opp til å bruke «design to cost»-prinsippet for flere og lengre strekninger.
1 Metier OEC (2018) Forprosjekt Politiets nasjonale beredskapssenter. Overbygningsdokument. Statens prosjektmodell, rapport nummer D048d. og Whist, E og Hjelmbrekke, H. (2018). Følgeforskning. Forprosjekt Politiets nasjonale beredskapssenter. Arbeidsrapport, Concept-programmet, NTNU.
Boks 12.8 Bedre planlegging av transportprosjekter
Regjeringen planlegger den neste nasjonale transportplanen for perioden 2022–2033 på en annen måte enn tidligere. Blant annet har Samferdselsdepartementet bedt de statlige transportvirksomhetene om å vurdere all ressursbruk for å redusere kostnader og øke nytte av ressursbruken i sektoren.1 Virksomhetene har i dette arbeidet gjennomført optimaliseringsprosesser for alle prosjekter som kan være aktuelle å prioritere i Nasjonal transportplan. Som følge av optimaliseringsarbeidet anslår Statens vegvesen kostnadsreduksjoner på 45–50 mrd. kroner for den porteføljen de foreslår for Nasjonal transportplan 2022–2033. Samferdselsdepartementet har også bedt virksomhetene foreslå opplegg for dynamisk arbeid med prosjektoptimalisering og stresstesting for ulik teknologisk utvikling. Samtidig innføres et opplegg for porteføljestyring av investeringer ved gjennomføring av Nasjonal transportplan. Dette legger til rette for at prioriteringer i alle faser frem til byggestart tar utgangspunkt i faktiske utfordringer for de reisende og næringslivet, og gir konkurranse mellom tiltak om å utvikle de beste løsningene som gir mer for pengene. Med porteføljestyring er prosjektenes fremdrift og rekkefølge ikke gitt i NTP, og virksomhetene kan prioritere et prosjekt opp eller ned hvis det, ut fra et sett av kjente og faste kriterier, får endret rangering.
Teknologiske fremskritt innenfor IKT og transport peker i retning av behov for fleksibilitet i prosjektplanleggingen. Ekspertutvalget for teknologi og fremtidens transportinfrastruktur anbefaler blant annet at når det vedtas konkrete løsninger, bør det, innenfor rammene av samfunnsøkonomisk lønnsomhet og risikovurdering, åpnes for å tilpasse utbyggingen til mulige fremtidige transportløsninger og fleksibel bruk. Hvis man tidlig låser seg til ett virkemiddel og ikke tar hensyn til strukturelle endringer, øker risikoen for feilinvesteringer. Dette er nærmere omtalt i boks 12.1 Raske endringer i samferdselssektoren.
Etableringen av Nye Veier AS er et eksempel på nye måter å organisere statens oppgaver. Nye Veiers overordnede mål er å oppnå høyest mulig samfunnsøkonomisk lønnsomhet i selskapets veiprosjekter. Det skal legge til rette for styring av veiinvesteringer på et mer overordnet nivå gjennom mål og økonomiske rammer, og unngå detaljstyring. Selskapet har som oppgave å gjennomføre planlegging, utbygging, drift og vedlikehold av de riksveistrekninger som omfattes av selskapets portefølje. Organiseringen er rettet inn mot å oppnå porteføljestyring basert på samfunnsøkonomisk lønnsomhet, gode insentiver til kostnadseffektivitet og en organisasjonskultur basert på konkurranse om å få til gode løsninger. Raskere utbygging, lavere kostnader, økt nytte og sikker utbygging er viktige langsiktige indikatorer på om selskapet lykkes med sitt oppdrag. Det foreligger per i dag ikke noen evaluering av Nye Veiers resultater eller metode, men det er indikasjoner på at styringen og rammebetingelsene for virksomheten gir insentiver for lave kostnader og høy samfunnsmessig nytte. Selskapets beregninger ved utgangen av 2019 indikerer at den samfunnsøkonomiske lønnsomheten for porteføljen kan økes med 57 mrd. kroner sammenlignet med opprinelig anslag ved tildeling av porteføljen. Dette fordeler seg på 28 mrd. kroner i kostnadsreduksjoner og 29 mrd. kroner i økt nytte for trafikantene. Kostnadsbesparelsen er på om lag 17 pst. fra porteføljen selskapet overtok. Etableringen av Nye Veier er bare ett element i samferdselsreformene som er gjennomført de siste årene for å få mer ut av ressursene, og som omtales i kapittel 8. Tydeligere ansvarsplassering og bedre insentiver i sektoren har vært en viktig rettesnor.
1 NTP 2022–2033 Oppdrag 1 (brev fra Samferdselsdepartementet til transportvirksomhetene 11. januar 2019). Brevet er tilgjengelig på ntp.dep.no
For å styre prosjekter som er i utvikling, er det nødvendig med systemer for å følge opp om de går i en positiv retning etter hvert som prosjektet og rammebetingelsene endrer seg. OECD har derfor anbefalt Norge å oppdatere samfunnsøkonomiske analyser av store investeringer før man skal fatte en endelig investeringsbeslutning.10 Analysene vil dermed også fange opp endringer som har skjedd gjennom planleggingsfasen. Dette er nå innført som en del av kravene til oppfølging av store prosjekter i staten. Det er nå krav om å utarbeide et styringsmål for kostnader tidlig i utredningen, og at det deretter skal føres endringslogg for å ha bedre kontroll med større endringer underveis i planleggingen. I tråd med OECDs anbefaling skal alle prosjekter presentere et oppdatert anslag for samfunnsøkonomisk lønnsomhet før endelig investeringsbeslutning som vil gi informasjon om endringene gjennom planleggingen har forbedret prosjektet. For bygg i statlig sivil sektor er det innført et eget beslutningspunkt for oppstart av forprosjekt med krav om kostnadsstyrt prosjektutvikling, endringslogg og behandling i regjeringen ved større endringer. Formålet med disse kravene til prosess er å sikre god kontroll med prosjektutviklingen og unngå at prosjektene øker unødig i omfang. Ved å synliggjøre hvordan endringer i prosjektet påvirker kostnadsestimatet og anslått nytte, er målet å få mer igjen for pengene som investeres.
12.4.3 Felles ansvar for kostnadseffektivitet og samfunnsnytte
Staten må ta et helhetlig perspektiv når den investerer. Fagmyndigheter og lokale myndigheter har en viktig rolle for å ivareta sentrale hensyn. Det gjelder for eksempel effektiv og rasjonell bruk av arealer, barn og unges oppvekstsvilkår, miljø og kulturminner. Dette påvirker rammebetingelsene og stiller krav til virksomheter som skal gjennomføre investeringer. Fagmyndigheter og lokale myndigheter har samtidig et ansvar for å bidra til at deres hensyn kan ivaretas mest mulig effektivt, og må også ta hensyn til at økte kostnader i et prosjekt reduserer muligheten til å gjennomføre andre ønskede tiltak. Dette tilsier at sektorovergripende krav og regulering innen ulike områder fastsettes slik at de legger til rette for å bli ivaretatt på en mest mulig kostnadseffektiv måte. Det innebærer også at håndhevelsen av gjeldende krav og forventninger til enkeltprosjekter innrettes med sikte på kostnadseffektivitet.
Planleggingssystemet fremmer ulike brukerinteresser, sektorinteresser og lokale hensyn uten nødvendigvis å ta inn over seg virkningene for samfunnet som helhet. Forskning peker på at dette er en av årsakene til at investeringer blir dyrere gjennom planleggingsfasen. Det er særlig fare for kostbare endringer i tilfeller der nytten tilfaller en begrenset gruppe eller region uten at dette forplikter mottakerne økonomisk eller på annen måte.11 Det kan også være en utfordring hvordan investeringsbeslutninger i virksomheter med klart definerte sektormandat skal ta hensyn til virkningene deres tiltak har på andre samfunnsområder på en god måte. Dette drøftes i en gjennomgang av prosjektmodeller i statlige foretak og statsaksjeselskaper.12 OECD har også pekt på kostnadsøkninger gjennom planprosessen, og anbefalte i landrapporten om Norge fra 2018 økt statlig styring av planleggingen av investeringer i transportsektoren for å gi bedre sammenheng mellom målene for ulike sektorer, og for å redusere kostnadskrevende endringer i planleggingsprosessen.
Nye krav og ønsker kan komme fra brukere, fagmyndigheter samt kommuner og fylkeskommuner som skal ivareta kryssende hensyn som for eksempel miljø eller arealplanlegging. Plan- og bygningsloven setter viktige rammer slik at planleggingen fremmer helhet ved at sektorer, oppgaver og interesser i et område ses i sammenheng gjennom samordning og samarbeid mellom berørte. Slik involvering er nyttig fordi man gjennom planarbeidet får mer detaljert kunnskap om ulike tema, som for eksempel naturmangfold, jordvern, kulturminner, støy, grunnforhold m.m. Statlige innsigelser på kommunale reguleringsplaner fordelt på tema gir en indikasjon om hvilke områder som er sentrale. Basert på tall fra 2016 fordeler dette seg på temaene transport (18,1 pst.), flom (7,9 pst.), utbyggingsmønster (9,6 pst.), forurensning/støy (9,1 pst.), områdestabilitet/skredfare (9,1 pst.), barn og unges oppvekstsvilkår (7,2 pst.) og kulturminner/kulturlandskap (7,2 pst.).
Det vil ofte være rom for skjønn i hvordan lokale hensyn og fagmyndigheters ansvar skal ivaretas. En områdegjennomgang av Statens vegvesen fra 2017/2018 gir gode eksempler på hvordan krav fra kommuner og pressgrupper har vært kostnadsdrivende i planleggingsfasen for veiprosjektet. Det har skjedd blant annet gjennom krav til hvilken rekkefølge utbygging skal skje og til utvikling av sentrum i tettsteder og byer i tilknytning til store veiprosjekter. For et prosjekt ble det for eksempel avdekket mulige kostnadsbesparelser på 25–30 pst. sammenlignet med alternativet som ligger inne i Nasjonal transportplan 2018–2029, der deler av besparelsen var knyttet til lokale tiltak, som for eksempel sentrums- og miljøtiltak. Kostnader knyttet til miljøkrav er anslått til mellom 1–10 pst. av investeringskostnadene generelt, med enkelte eksempler der disse kommer opp i 20–25 pst. Da er det potensial for å ivareta samfunnsinteressene som kravene representerer, på en mer kostnadseffektiv måte.13
Når ulike hensyn veies mot hverandre, må kostnadseffektivitet vektlegges i den samlede vurderingen. Det vil gi bedre rammebetingelser for privat næringsliv og bidra til å ivareta bærekraftige offentlige finanser. Det fremgår av Nasjonale forventninger til regional og kommunal planlegging 2019–2023 at regjeringen forventer at fylkeskommunene og kommunene vektlegger kostnadseffektivitet for private og offentlige aktører på kommunalt, fylkeskommunalt og statlig nivå i sin planlegging. Den samme forventingen gjelder også statlige aktører som stiller krav til prosjekter. Dette gir grunnlag for en økt vektlegging av kostnadseffektivitet i planprosessene. Det gjelder når kommunen og vedkommende innsigelsesorgan skal bli enige om planløsningen, i statsforvalterens mekling eller i siste instans når Kommunal- og moderniseringsdepartementet treffer beslutning i en innsigelsessak. Over tid vil dette bidra til mer kostnadseffektive løsninger i statlige investeringer.
Gjennom regionreformen legger regjeringen opp til en mer forpliktende regional planlegging som ser de ulike statlige interessene i sammenheng. I Meld. St. 6 (2018–2019) Oppgaver til nye regioner, forutsettes det at statlige organer deltar i de regionale planprosessene på en mer aktiv måte enn de har gjort til nå. Departementene vil pålegge sine underliggende etater aktiv og forpliktende deltakelse i planprosesser. Statsforvalteren skal i større grad samordne og avklare eventuelle motstridende statlige interesser i det regionale planarbeidet. Slik samordning gir staten økt mulighet til å prioritere mellom ulike hensyn i lys av hvordan nytte og kostnader i prosjektet påvirkes. Det er fortsatt for tidlig å si i hvor stor grad dette potensialet blir utnyttet tilstrekkelig og gir ønskede virkninger.
12.4.4 God prioritering i en verden i endring
Når staten investerer, må den prioritere prosjekter som ivaretar innbyggernes behov best mulig og til lavest mulig kostnad. Det vil si at man i utgangspunktet bør prioritere de mest samfunnsøkonomisk lønnsomme prosjektene.
På noen områder er det fastsatt systemer der investeringer styres i et porteføljeperspektiv og prioriteres etter samfunnsøkonomisk lønnsomhet. Eksempelvis bygger, eier og driver Statnett det sentrale strømnettet og har i sitt mandat at de skal prioritere samfunnsøkonomisk lønnsomme investeringer. Det statlige selskapet Nye Veier har et tilsvarende mandat for veinettet de har ansvar for. NVEs sikringstiltak mot flom og skred prioriteres ut fra de som har høyest samfunnsmessig nytte i forhold til kostnadene, og der det kan være fare for liv og helse.
På andre områder er det imidlertid svakere kobling mellom samfunnsøkonomisk lønnsomhet og prioritering. En større områdegjennomgang av bygge- og eiendomspolitikken i statlig sivil sektor pekte på at økt grad av porteføljestyring samt mer konkrete krav om kostnadseffektive løsninger kan bidra til at det planlegges mer kostnadseffektivt og øke den samfunnsmessige nytten. Gjennomgangen viste at det i begrenset grad gjøres helhetlige vurderinger på tvers av sektorer i den tidlige planleggingen av nye byggeprosjekter. Det gjøres også i liten grad systematiske vurderinger av prosjekter innenfor en sektor, det vil si innenfor det enkelte departement sin portefølje av byggeprosjekter. Statsbygg må tilpasse sin virksomhet til den samlede oppdragsmengden og har ikke mulighet til å prioritere porteføljen av byggeprosjektene slik at samfunnet får mest mulig igjen per investerte krone. Områdegjennomgangen viste at det ikke er tydelig hvem som har ansvaret for å gjøre slike vurderinger. Regjeringen arbeider aktivt med ytterligere tiltak og vil komme tilbake med oppfølging av funnene i områdegjennomgangen.
I sin landrapport om Norge fra 2018 var OECD spesielt kritisk til den svake sammenhengen mellom samfunnsøkonomisk lønnsomhet og hvilke prosjekter som velges innen transportsektoren. OECD pekte på at mens mange høytrafikkerte veier har lav standard, investeres betydelige midler i utvalgte dyre prosjekter. Også i sin rapport om vekst og utvikling fra 2019 Going for Growth anbefaler organisasjonen Norge å styrke rollen nytte-kostnadsanalyser har ved valg av infrastrukturprosjekter. Produktivitetskommisjonen drøftet kilder til dårlige prioriteringer og ineffektiv ressursutnyttelse i samferdselssektoren i sin første rapport (NOU 2015: 1). Den trakk frem at samfunnsøkonomisk lønnsomhet ikke hadde en fremtredende plass i de overordnede målene for transportpolitikken. Videre pekte den på at målene i transportpolitikken delvis stod i motsetning til hverandre, uten at det var avklart hvordan slike målkonflikter skulle løses.
Med Nasjonal transportplan 2022–2033 innfører regjeringen nå porteføljestyring i større grad i flere transportvirksomheter. Samfunnsøkonomisk lønnsomhet vil være hovedkriteriet for prioritering, og «mer for pengene» er satt som ett av fem hovedmål for transportplanen. Hensikten er å legge til rette for forutsigbarhet i forholdet mellom planlegging og gjennomføring, samtidig som planen også skal utformes så fleksibelt at det kan tas hensyn til endringer i behov og handlingsrom som vil komme i planperioden.Virksomhetene skal i prioriteringsarbeidet vurdere alternative måter å løse utfordringene på. Dette vil gi en overordnet tilnærming for prioritering av prosjekter og tiltak som skal løse de viktigste utfordringene og transportbehovene fremover. I første seksårsperiode skal det omtales prosjekter som kan løse disse utfordringene. I andre seksårsperiode skal det foreslås ressursbruk som kan løse utfordringene i ulike korridorer/områder, ikke på prosjektnivå.
At et enkeltprosjekt er samfunnsøkonomisk lønnsomt, betyr ikke nødvendigvis at det bør gjennomføres. For det første må det være mer lønnsomt enn alternativene prosjektet vurderes opp mot, og det må vurderes om det er tilgjengelige midler til gjennomføring. For det andre vil det innen de fleste sektorer være mål og hensyn som kommer i tillegg til virkningene som inngår i vurdering av samfunnsøkonomisk lønnsomhet eller som vektes annerledes. Det kan for eksempel gjelde prinsipielle spørsmål, eller spørsmål om økonomisk eller geografisk fordeling. Samfunnsøkonomiske analyser med tilhørende fordelingsanalyser og eventuelle drøftinger av andre hensyn gir også i disse tilfeller verdifull informasjon for å gjøre avveiningene på best mulig måte.
Slike analyser kan også være til nytte når man skal vurdere innspill fra grupper som særlig berøres av tiltaket. Godt organiserte særinteresser kan argumentere sterkt for at et konkret prosjekt bør realiseres på tross av lav lønnsomhet. Det omvendte kan også gjelde ved at en liten gruppe kan tape mye på noe som er godt for samfunnet som helhet. Da kan man vurdere om gruppen som taper bør kompenseres. Det sentrale er at staten kjenner konsekvensene for innbyggerne, slik at behov samlet sett kan ivaretas best mulig.
Det er et mål for regjeringen å ha levende lokalsamfunn og vekst i hele landet, se Meld. St. 5 (2019–2020) Levende lokalsamfunn for fremtiden. Vektlegging av samfunnsøkonomisk lønnsomhet blir ofte fremstilt som at det står i motsetning til å ta hensyn til sterke distrikter. Det kan skyldes at prosjekter med få brukere ofte kan gi lavere samlet nytte. Det betyr imidlertid ikke at prosjekter i distriktene nødvendigvis vil være mindre lønnsomme enn prosjekter i tettbygde strøk. For eksempel vil transportprosjekter som vesentlig reduserer reisetiden på en strekning, være samfunnsøkonomisk lønnsomme også med et lavere transportgrunnlag. Man kan videre forbedre samfunnsøkonomisk lønnsomhet ved at prosjektene dimensjoneres til bruken. Store muligheter for næringsutvikling vil også kunne gi samfunnsøkonomisk lønnsomhet. Samfunnsøkonomisk lønnsomhet vil uansett være et viktig kriterium for å ordne køen av mulige prosjekter, også for tiltak der verdien av samlede nyttevirkninger ikke anslås å overstige kostnadene. Ved mål om geografisk fordeling, vil for eksempel rangering av alternative tiltak etter lønnsomhet innad i regioner eller landsdeler kunne bidra til bedre løsninger for innbyggerne.
Koronapandemien har vist med stor tydelighet at samfunnet kan utsettes for store og brå endringer. Det illustrerer verdien av at investeringsplaner er fleksible og oppdateres i lys av endringer i samfunnet. Man vil aldri kunne vite hvordan verden blir, men man kan være sikre på at den er i endring. Derfor må regjeringen bygge systemene for planlegging og prioritering slik at de håndterer endringer i prosjektene, samfunnet og rammebetingelsene.
Det blir bedre investeringer og mer igjen for pengene når den langsiktige planleggingen av statlige investeringer er lagt opp slik at man kan ta hensyn til endringer i prosjektene, samfunnet eller rammebetingelsene, og når ressursbruken prioriteres etter hva som gir høyest samfunnsmessig nytte i forhold til kostnadene. Ved oppdatering av utredningsplaner eller investeringsplaner, må man sørge for at også prosjekter som tidligere har vært prioritert, vurderes kritisk opp mot øvrige tiltak ut fra mest mulig objektive kriterier. Slik kan man unngå feilinvesteringer som primært svarer på gårsdagens problemer. Virksomheter med ansvar for investeringer bør derfor ha langsiktige planer som har tilstrekkelig fleksibilitet til omprioritering. Dette bør følges av rutiner for å styre porteføljen av prosjekter. Med jevne mellomrom bør råd til beslutningstakerne oppdateres i lys av tydelige prioriteringskriterier. Dette vil gi strategisk planlegging av enkeltprosjekter som kombineres med god porteføljestyring som er fleksibel nok til ikke å binde seg til utdaterte løsninger, og til å kunne tilpasse samlet aktivitet til handlingsrommet i budsjettene.
12.5 Oppsummering av strategier for bedre statlige investeringer
Statens investeringer må utvikles med sikte på høyest mulig nytte for innbyggerne til lavest mulig kostnad slik at de løser viktige samfunnsproblemer så effektivt som mulig. De beste prosjektene skal prioriteres først. Dette er et felles ansvar for de som forvalter investeringsporteføljene, for de som gjennomfører investeringene og for de som påvirker rammebetingelsene for investeringene. Det krever gode beslutningsgrunnlag og riktige insentiver.
Arbeidet med å legge til rette for bedre investeringsbeslutninger bygges på følgende strategier:
Gode utredninger: Utredninger skal få frem alternative måter å løse konkrete samfunnsutfordringer på og gi kunnskap om samfunnsnytte og -kostnader. Tydelige krav til utredning og kvalitetssikring skal gi gode beslutningsgrunnlag slik at de beste prosjektene kan identifiseres.
Kontinuerlig forbedring gjennom god styring: Statens investeringsprosjekter skal forbedres kontinuerlig gjennom hele prosjektets liv – fra idé til gjennomføring. Det krever tilstrekkelig fleksibilitet i prosjektene til å utnytte nye muligheter og ny informasjon, og det krever systemer for å følge med på utviklingen i både kostnader og nytte underveis. For å kunne gjøre gode politiske valg, må planleggingsprosessen være slik at de riktige spørsmålene løftes til beslutning på riktig tidspunkt og med reelle valgmuligheter. Virksomheter med ansvar for investeringer skal styres med sikte på høyest mulig nytte til lavest mulig kostnad, og virksomhetene skal ha insentiver til å planlegge for kostnadseffektive løsninger.
Felles ansvar for kostnadseffektivitet og samfunnsnytte: Alle offentlige virksomheter som påvirker statlige investeringer, har et felles ansvar for kostnadseffektive løsninger. Behov og krav fra fagmyndigheter og lokale myndigheter skal ivaretas på en kostnadseffektiv måte.
Prioritere de beste prosjektene først og fleksibilitet i møte med endring: Investeringer må ses i sammenheng i et porteføljeperspektiv og langsiktig planlegging skal kombineres med fleksibilitet til omprioritering i møte med endringer i prosjektene, samfunnet og rammebetingelsene. Fleksibilitet i det enkelte prosjekt og i porteføljen gjør det mulig å ta hensyn til at teknologisk utvikling, klimaendringer og uventede hendelser kan påvirke behov og forutsetninger for offentlige investeringer i fremtiden, samt å tilpasse samlet aktivitet til handlingsrommet i budsjettene.
Fotnoter
Welde, M., J. Aksdal & I.L.T. Grindvoll (2015) Kommunale investeringsprosjekter. Prosjektmodeller og krav til beslutningsgrunnlag. NTNU. Concept-rapport. Nr. 45.
Vekst i offentlige utgifter i perioden 1996–2019 var på 700 mrd. kroner i prisnivå 2019, en realvekst på 63 pst. Tallene er prisomregnet med statsbudsjettdeflatoren.
OECD (2019). Government at a Glance 2019: Government Investment Spending. Paris: OECD Publishing.
Rødseth, K.L. et al. (2019). Effektivitet og produktivitet i norsk veibygging 2007–2019. NTNU Concept-rapport. Nr. 57.
Baker, D. (2020) More thoughts on the Post-Pandemic Economy. CEPR. Blogpost
Ekspertgruppen ledet av S. Holden på oppdrag fra Helsedirektoratet leverte 22. mai 2020 rapporten Covid-19 – Samfunnsøkonomisk vurdering av smitteverntiltak – andre rapport.
Flyvbjerg, B. & A. Budzier (2011). Why your IT project may be riskier than you think. Harvard Business Review. 89(9): 601–603.
Jørgensen, M. (2015). Suksess og fiasko i offentlige IKT-prosjekter: En oppsummering av forskningsbasert kunnskap og evidensbaserte tiltak. Simula Reserach Labratory, Universitetet i Oslo. Rapport.
Jordal, H.A. (2019). Kostnad- og nytteutvikling i tidligfasen. For prosjekter som har gjennomgått KS1 og KS2. NTNU. Concept-rapport. Nr. 2019-4.
OECD (2018). OECD Economic Surveys: Norway 2018. Paris: OECD Publishing.
Samset, K. et al. (2014). Mot sin hensikt: Perverse insentiver – om offentlige investeringsprosjekter som ikke forplikter. NTNU. Concept-rapport. Nr. 40.
Volden, G.H. & B. Andersen (Red.) (2019). Ekstern kvalitetssikring av investeringsprosjekter i statlige foretak og statsaksjeselskaper: En gjennomgang av prosjektmodeller og kvalitetssikring for de regionale helseforetakene, Statnett (OED), Avinor, Bane NOR og NyeVeier. NTNU. Concept arbeidsrapport. Nr. 2019-7.
Capgemini Consulting (2017). Områdegjennomgang av Statens vegvesen. Rapport.
