2 I Ekebergåsen

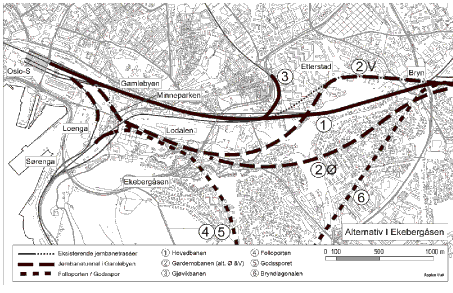

![Figur 2.1](/contentassets/8014a8e058154aaf96ac730d8fde0ba7/no/hfig/figv2-1.gif?preset=fullsize)
Figur 2.1
Østfoldbanen legges i ny trasé, delvis i tunnel, delvis på terreng i Klypen over Loenga.
Hoved-/Gjøvikbanen opprettholdes på 2 spor (4 i dag) i Brynsbakken.
Gardermobanen og Folloporten legges i ny tunnel under Minneparken. Gardermobanen, Folloporten og nytt godsspor legges videre i felles tunnel under Dyvekes vei. Gardermobanen kan knyttes til Romeriksporten vest for Bryn alternativt øst for Bryn. Nytt godsspor koples til Hovedbanen ved Bryn.
Total anleggstid er beregnet til 8 år. Arkeologiske utgravninger er anslått til 2-3 år.
Anleggskostnadene er beregnet til 3 650 mill. kroner. Driftsstans på enkelte baner på opp til 2 år. Alternativet rangeres samlet sett av middels kompleksitet. Alternativet kommer i størst konflikt med Hallvardskirken og Gamlebyen gravlund. Riksantikvaren har varslet innsigelse mot alternativet.
